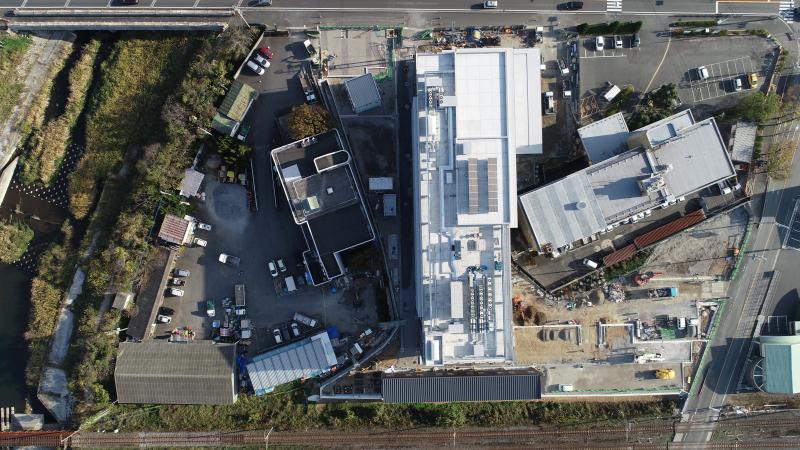

工事進捗状況(令和3年7月15日更新)
更新日:2021年7月15日

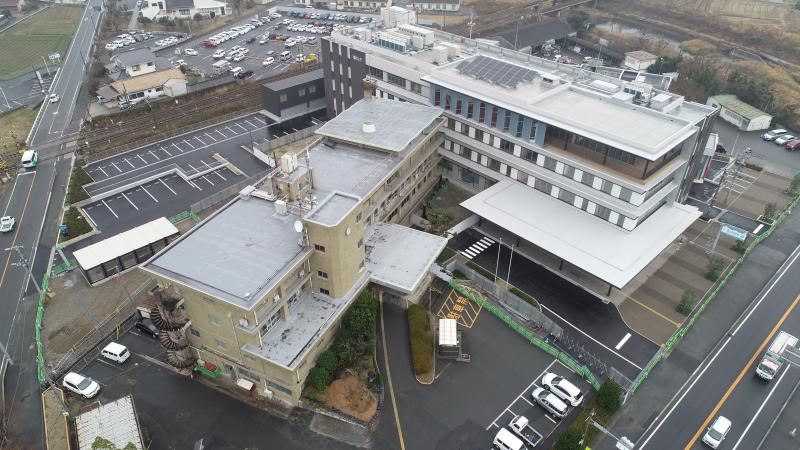

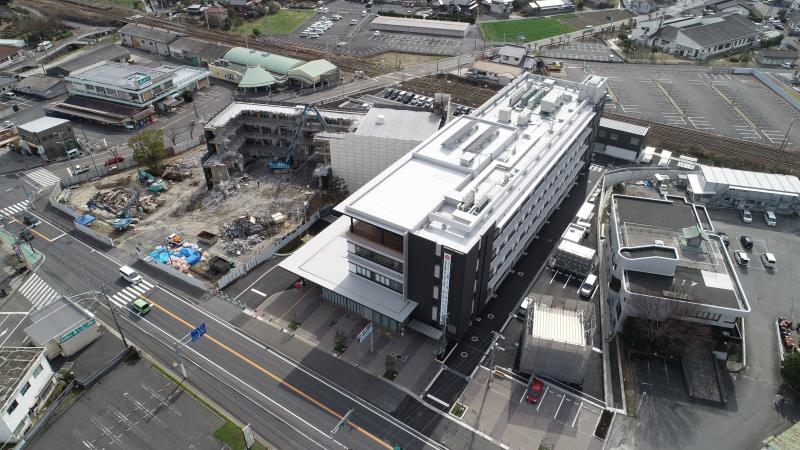

令和3年6月15日

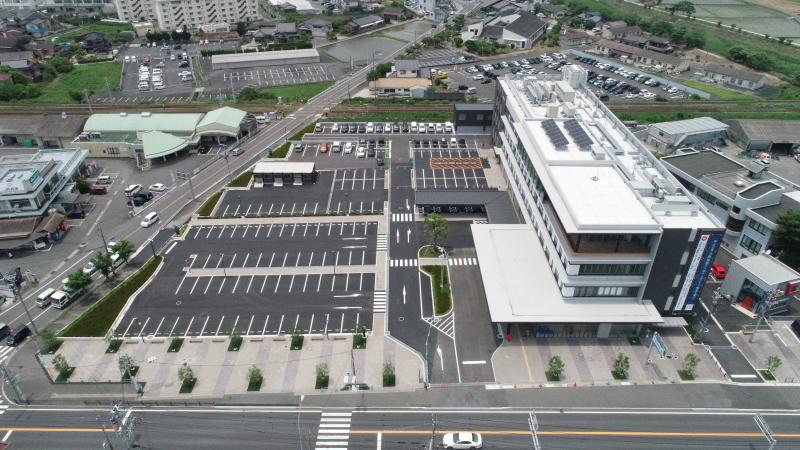

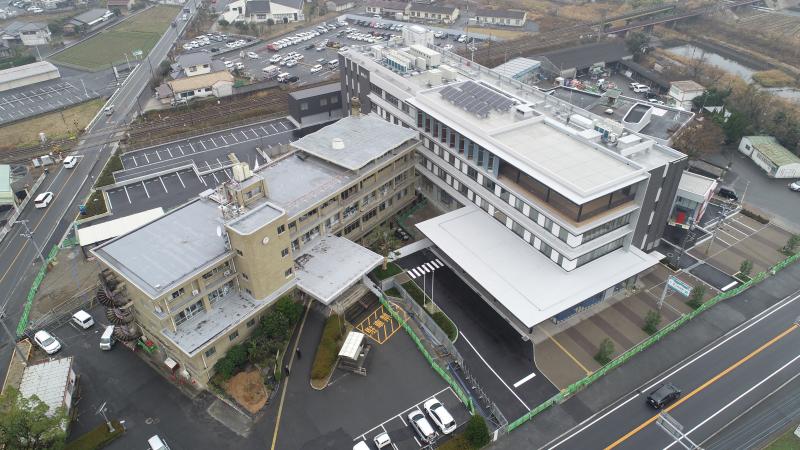

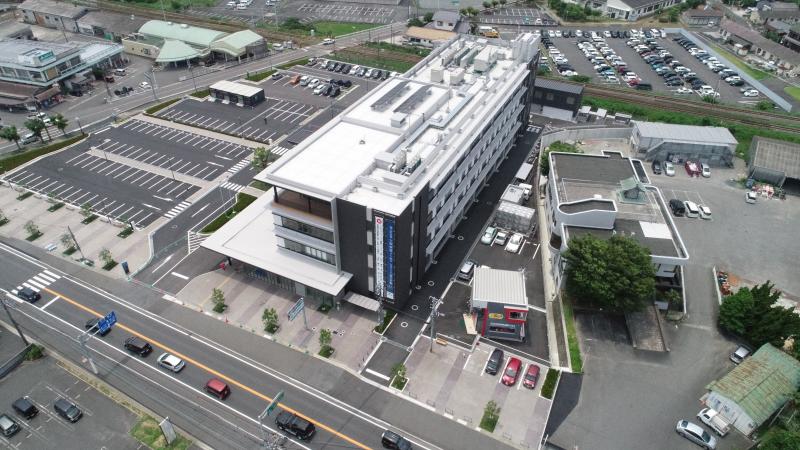

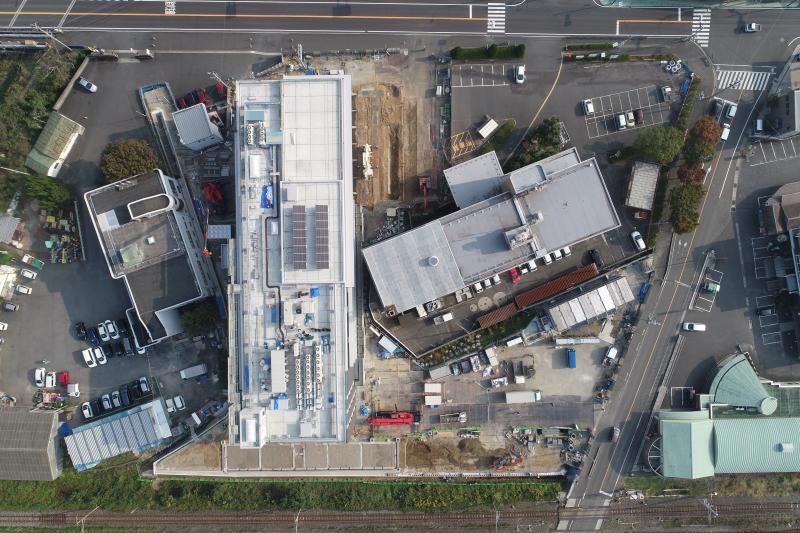

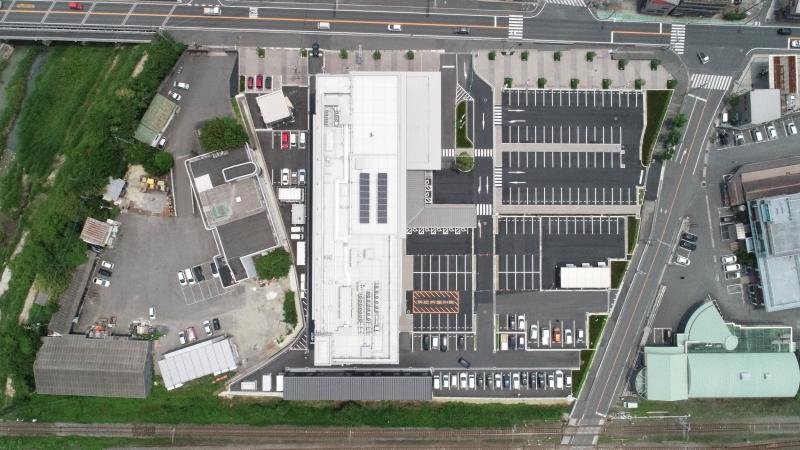

新庁舎外構工事が完了し、新庁舎建設事業が竣工しました。

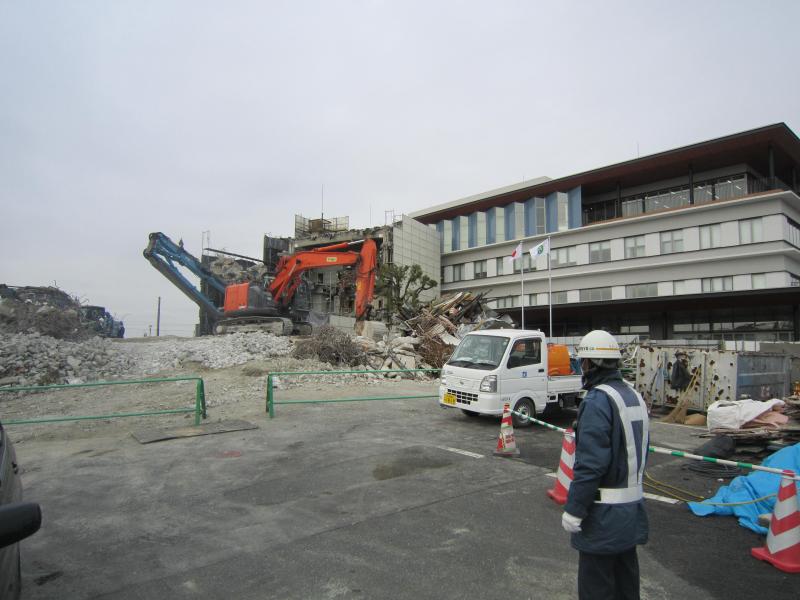

令和3年3月11日
旧庁舎の解体工事が進んでいます。
令和2年12月25日
新庁舎が完成しました。

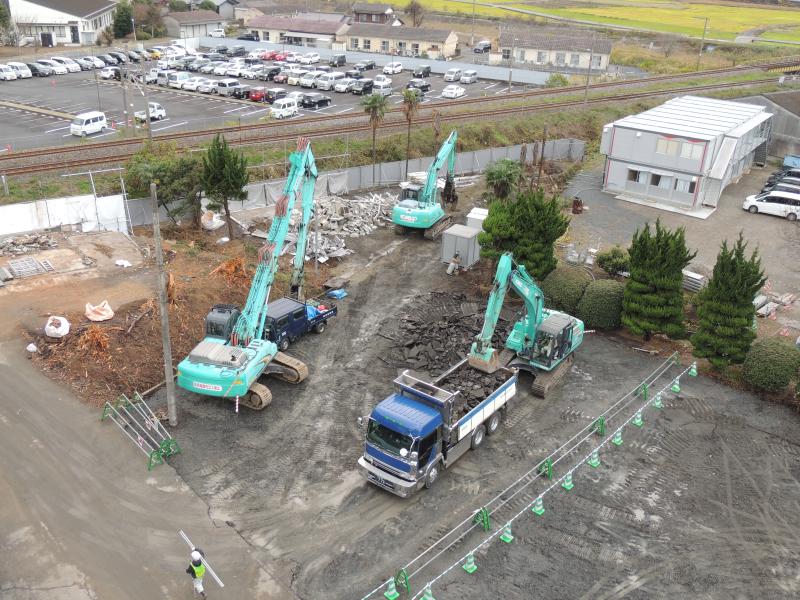

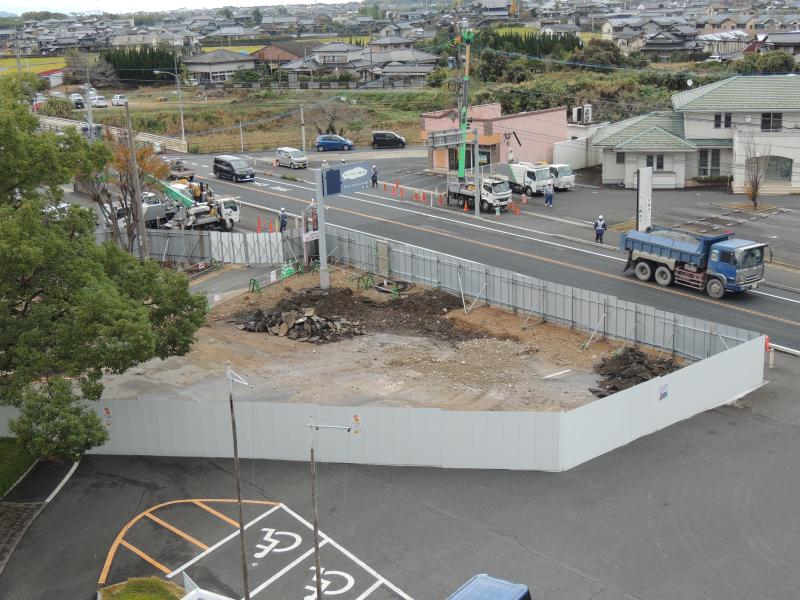

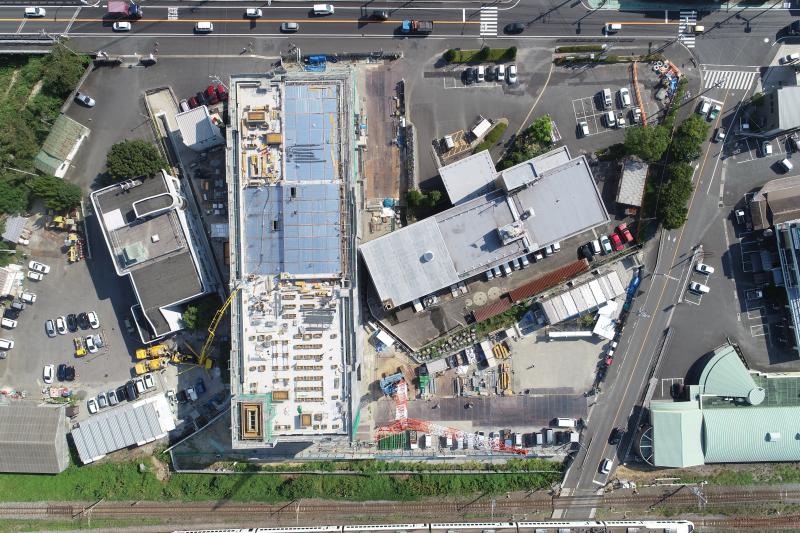

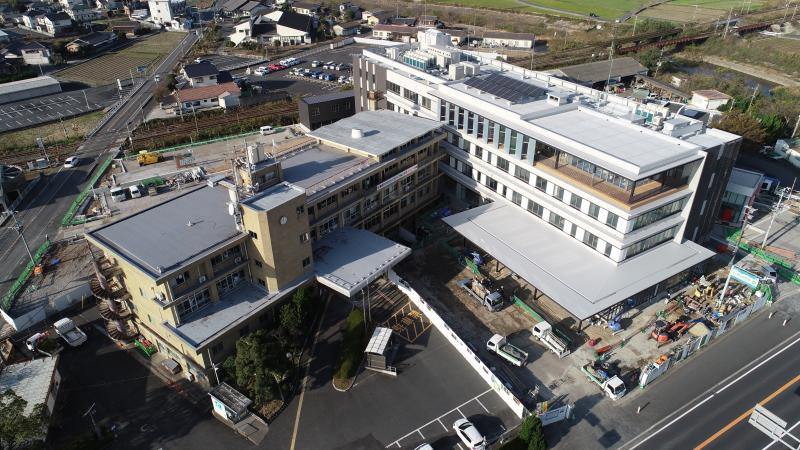

令和2年11月28日

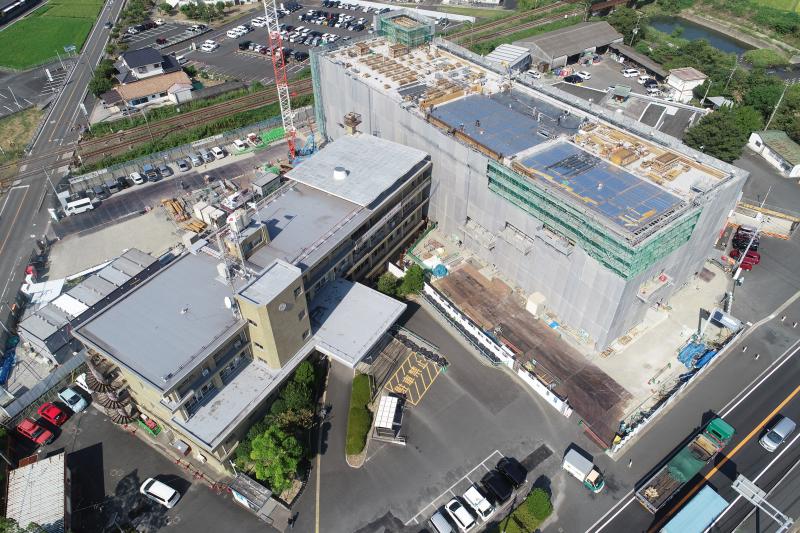

まもなく完成する予定です。

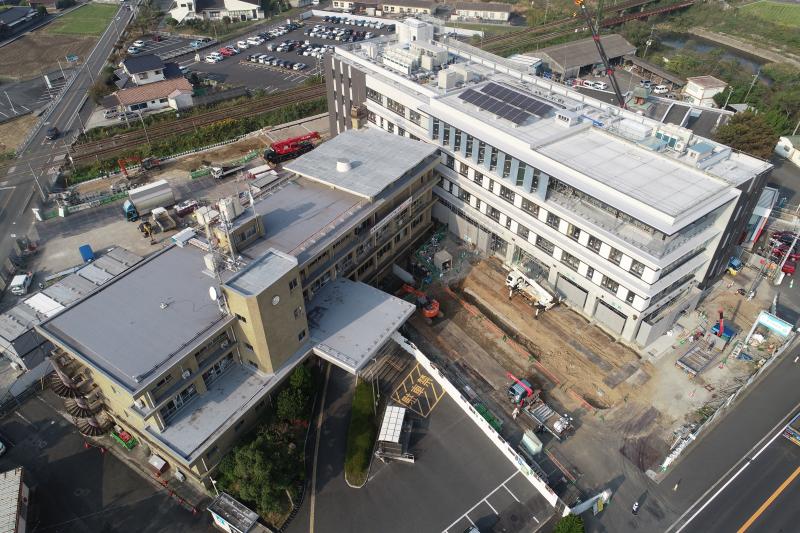

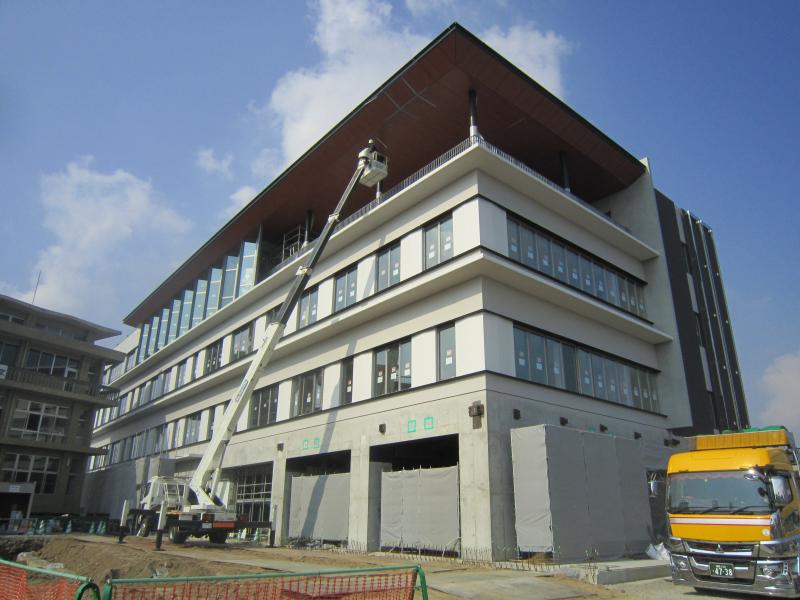

令和2年10月29日

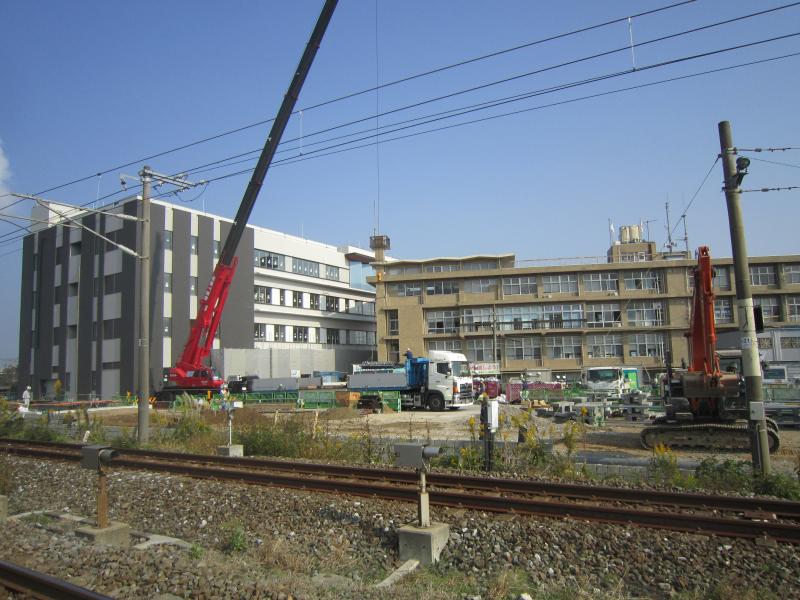

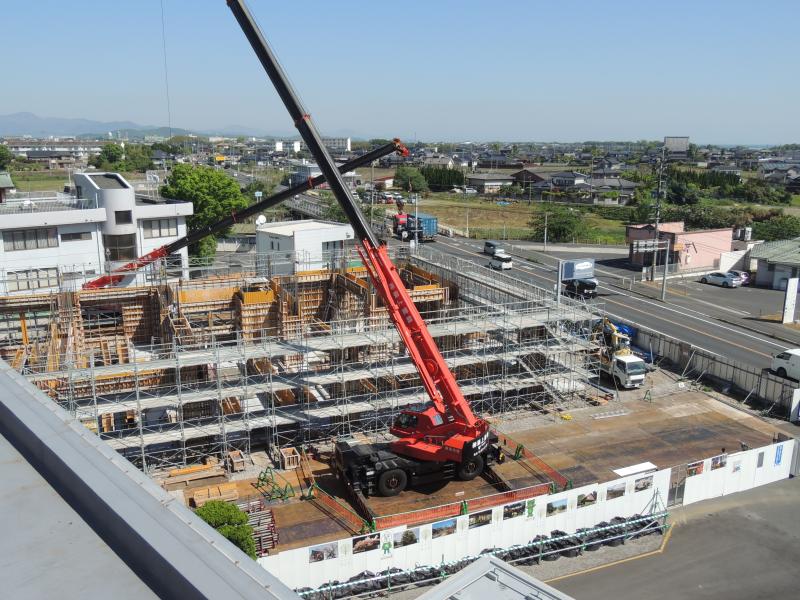

工事足場が外れて、外観の全体が見えるようになりました。

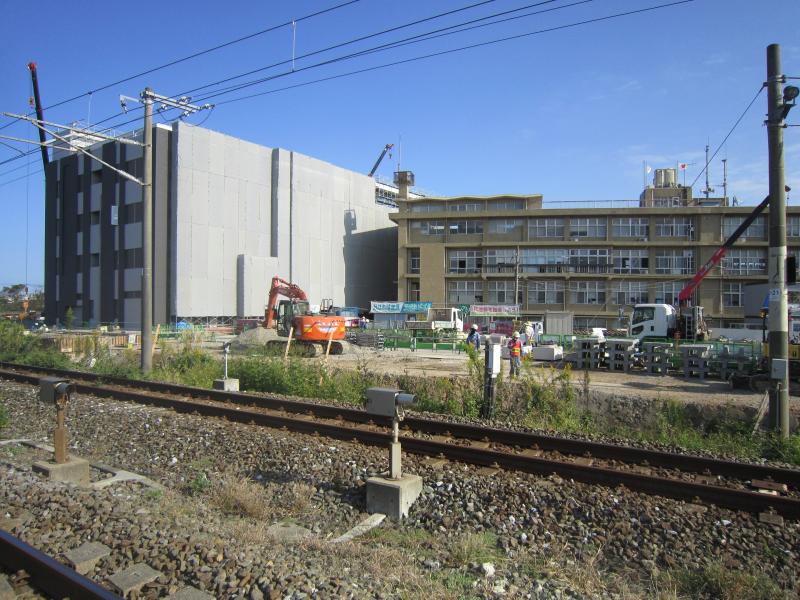

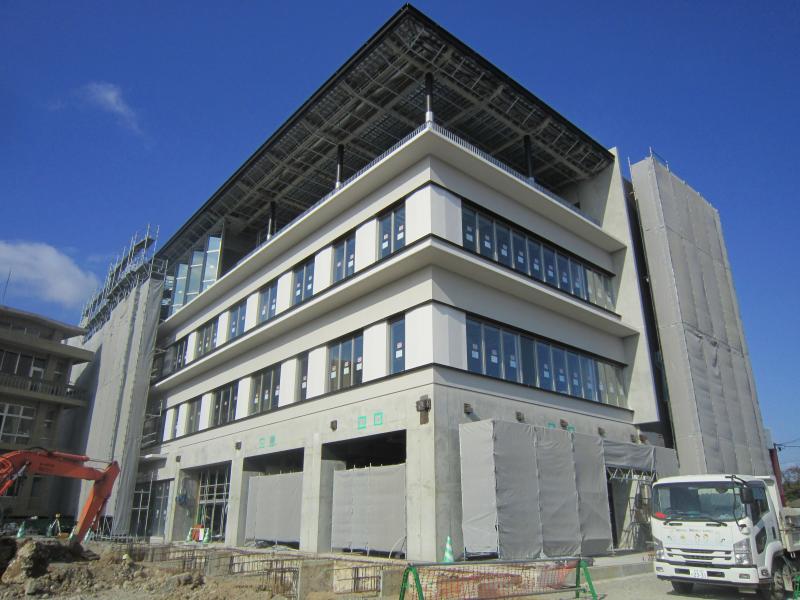

令和2年10月14日
工事足場が一部外れて、新庁舎の雰囲気が分かるようになってきました。

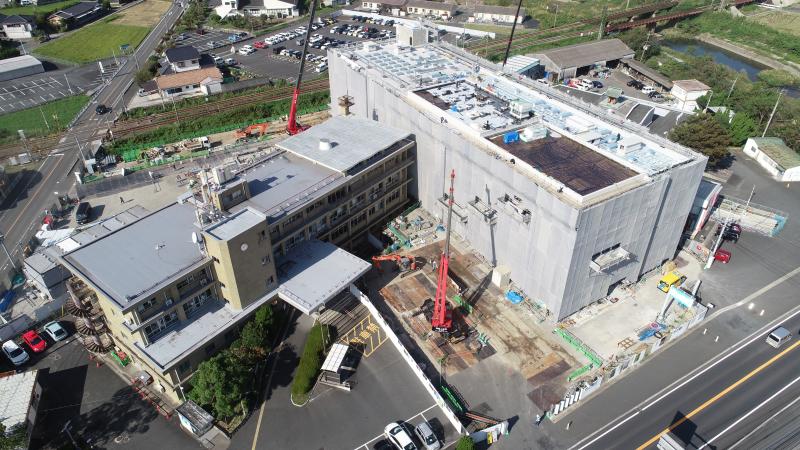

令和2年9月29日

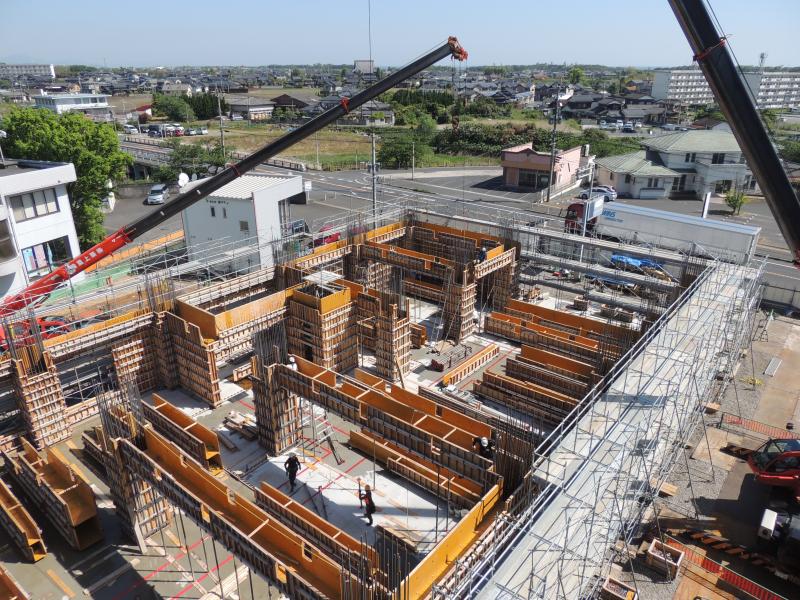

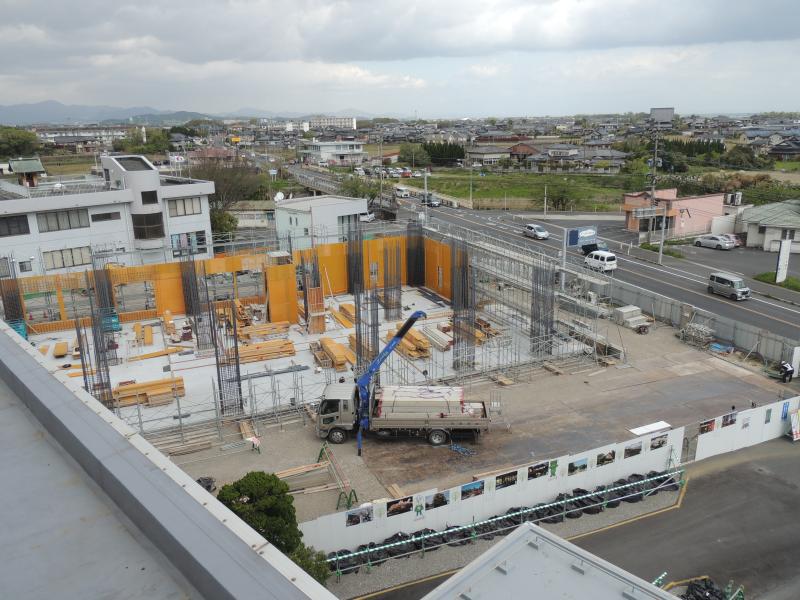

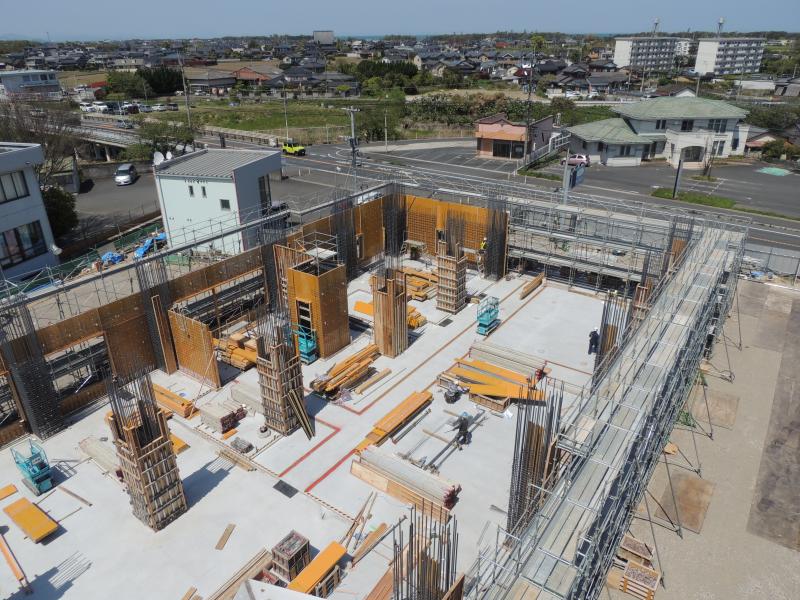

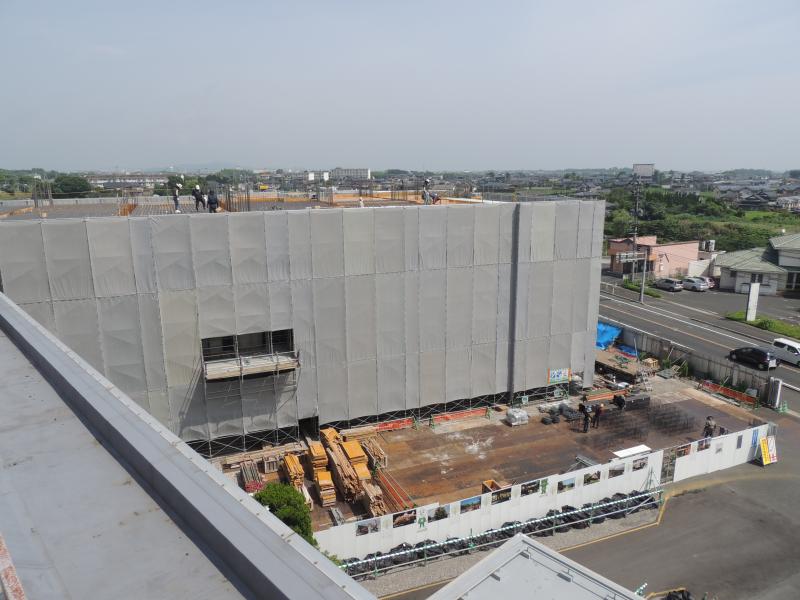

躯体工事が進んでいます。
令和2年8月31日
躯体工事が進んでいます。

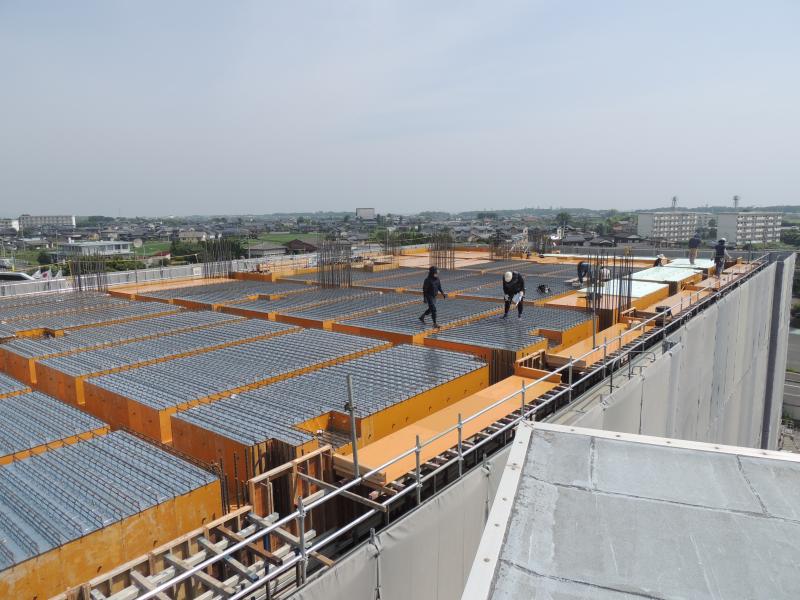

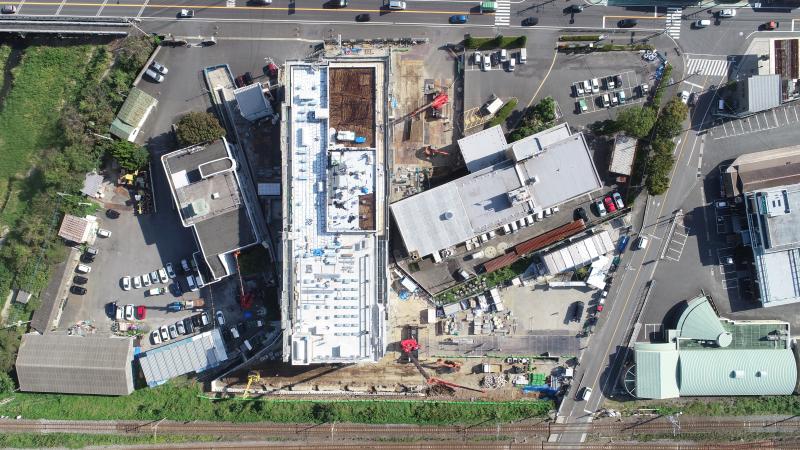

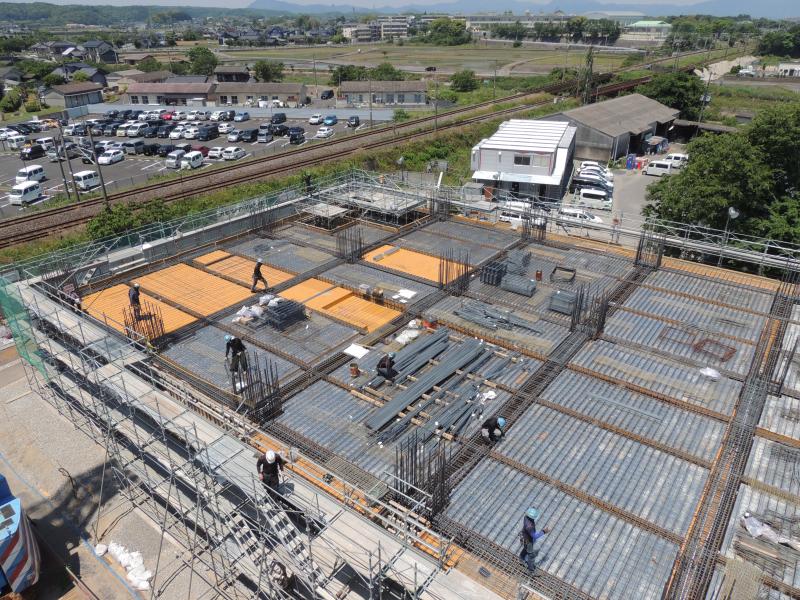

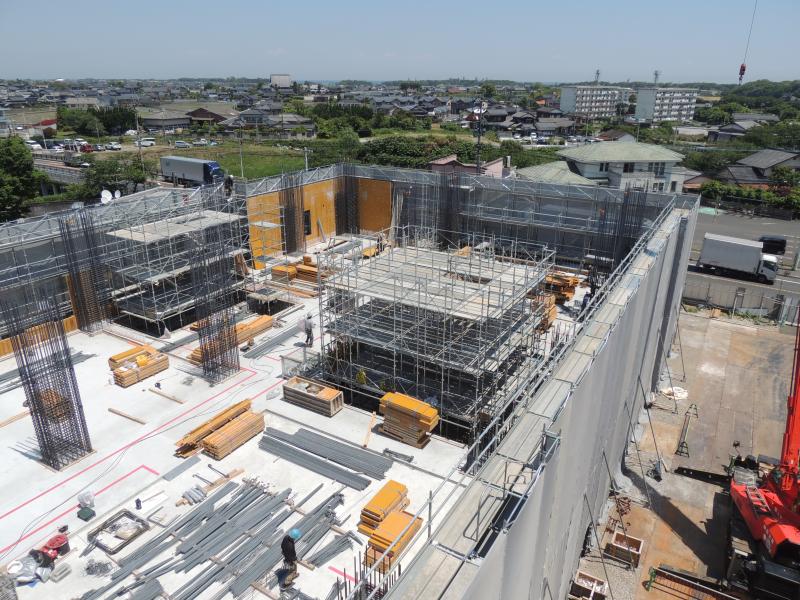

令和2年6月29日

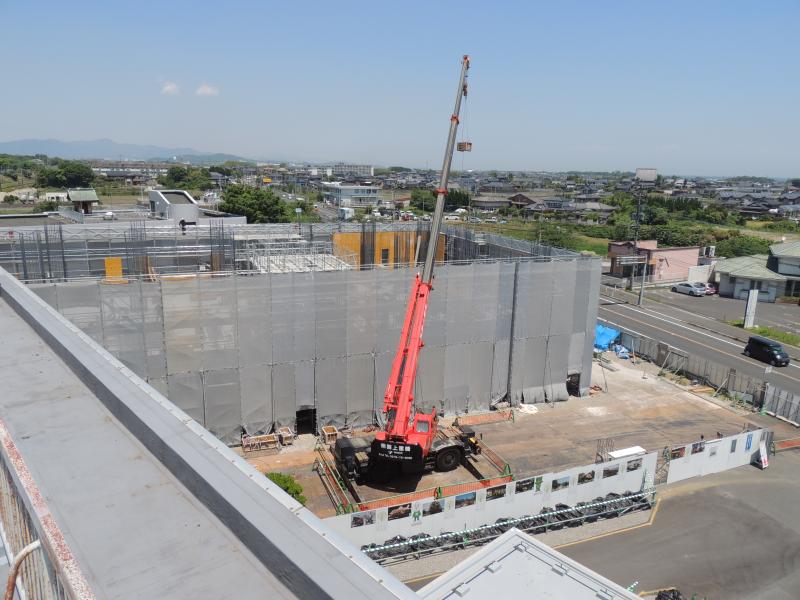

躯体工事が進んでいます。
令和2年5月28日
躯体工事が進んでいます。
令和2年5月11日

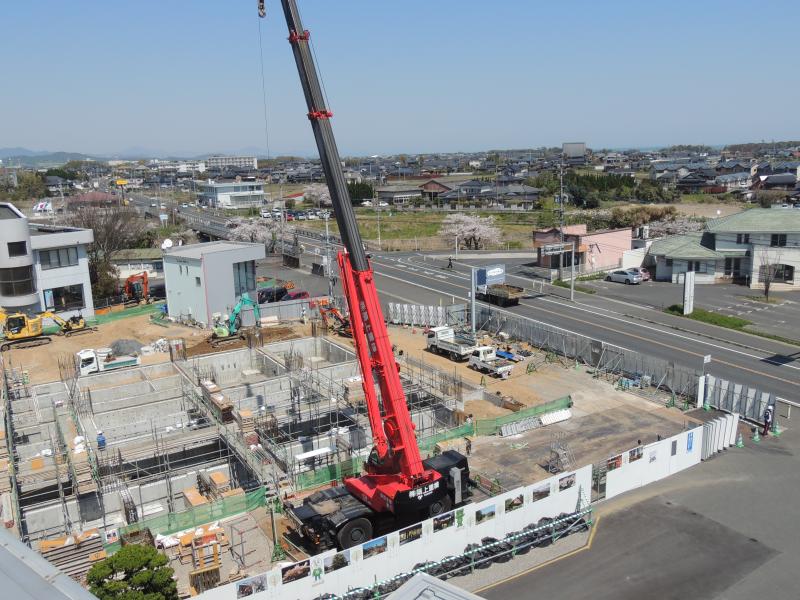

躯体工事が進んでいます。

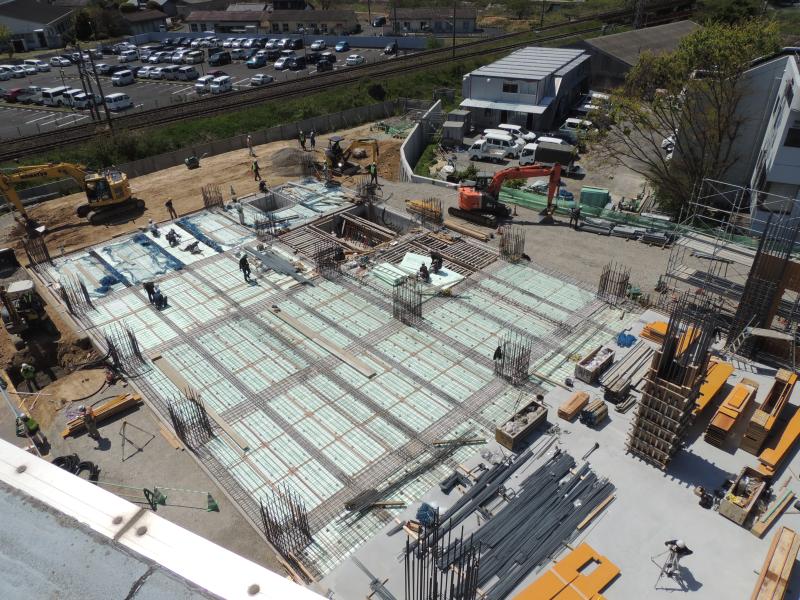

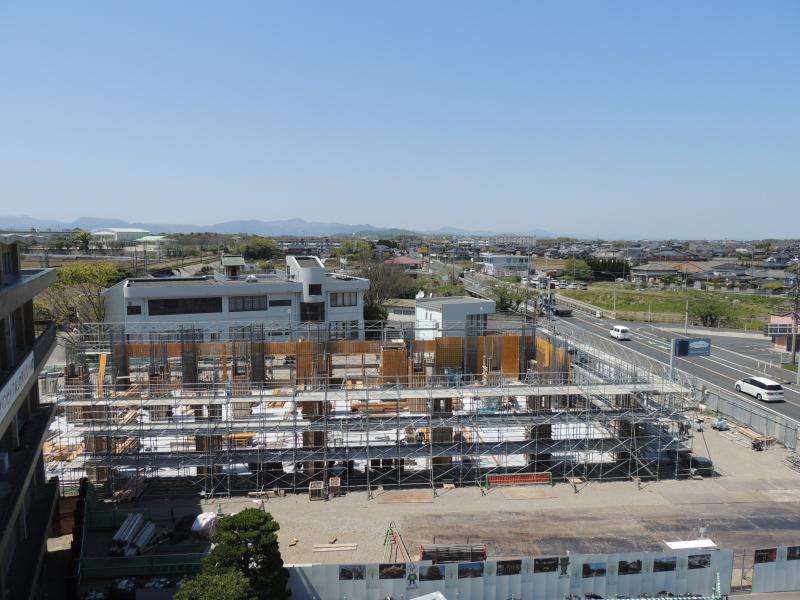

令和2年4月24日

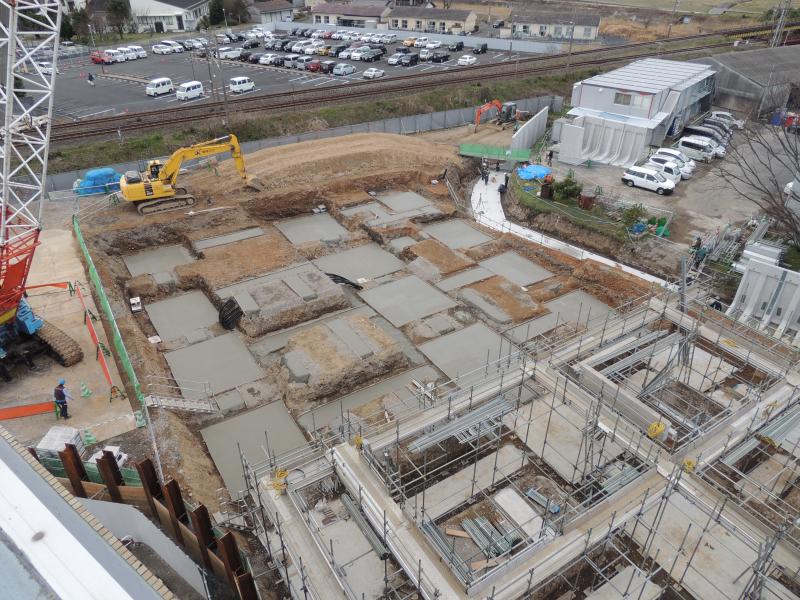

躯体工事が進んでいます。

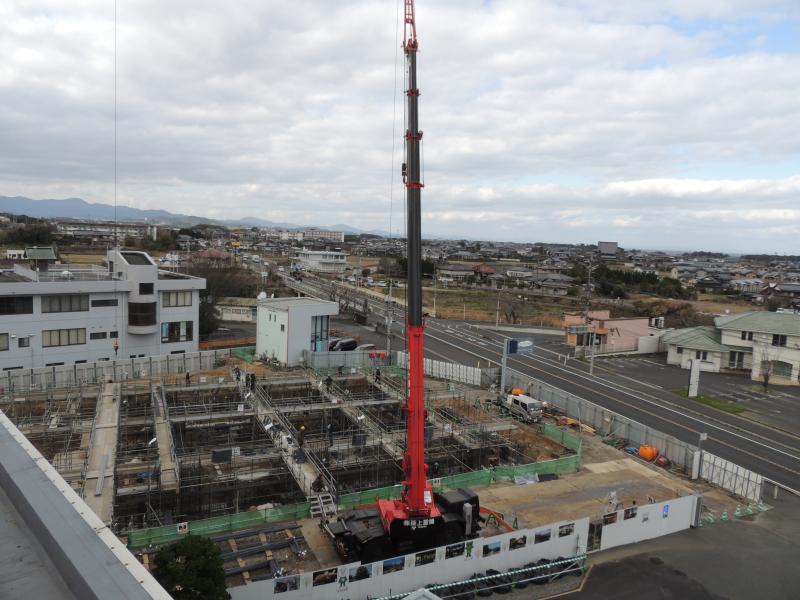

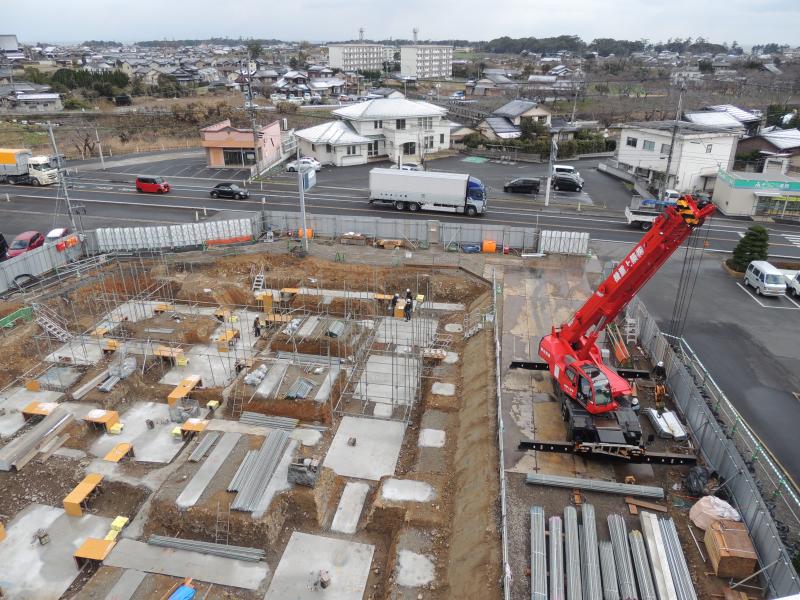

令和2年4月23日
躯体工事が進んでいます。
令和2年4月7日
躯体工事が進んでいます。

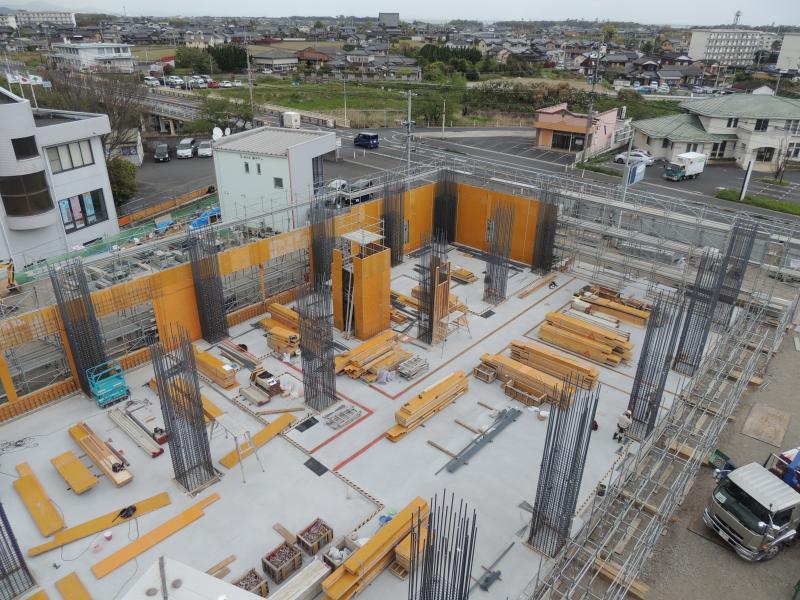

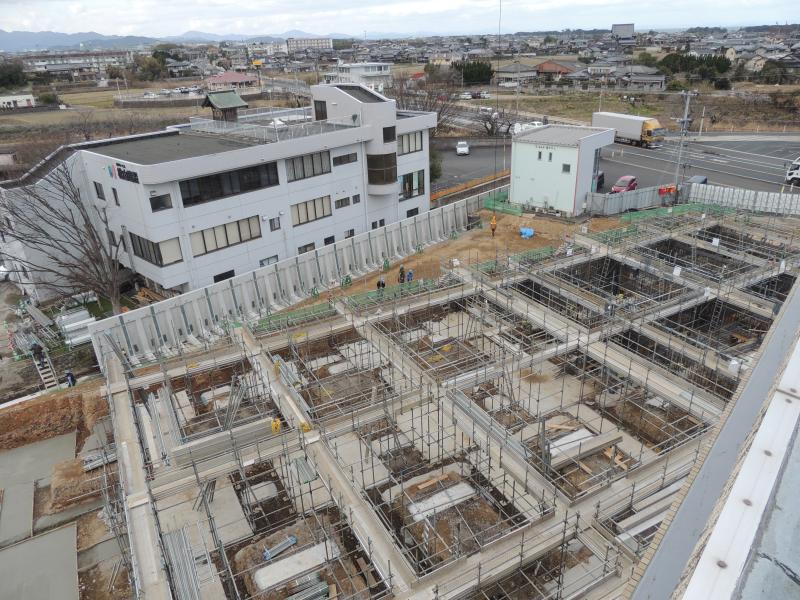

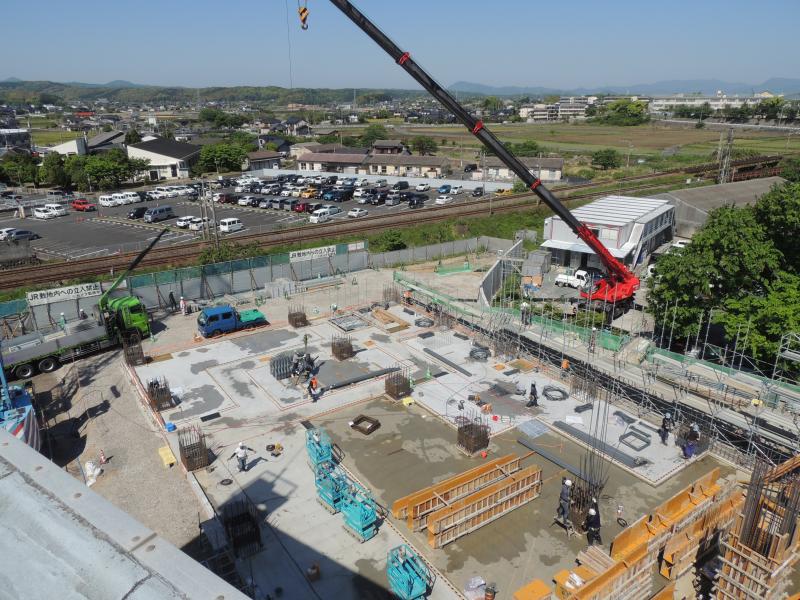

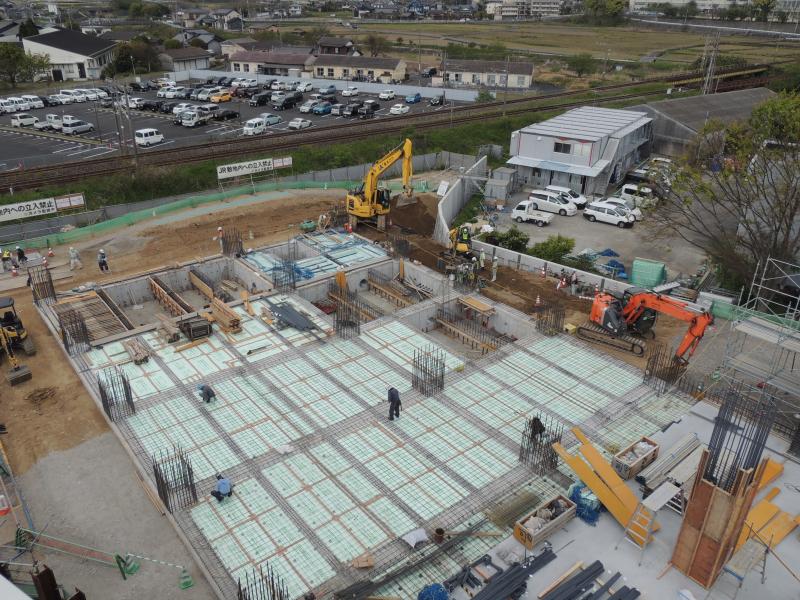

令和2年2月27日

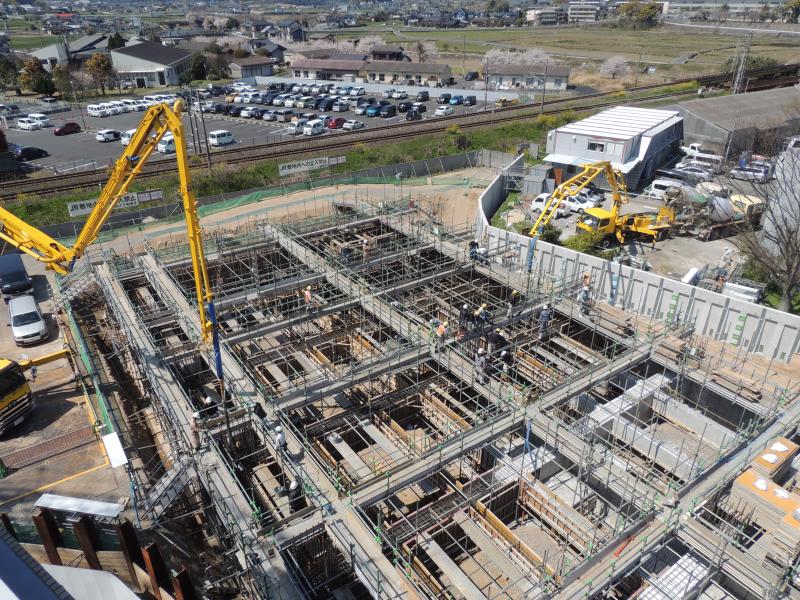

鉄筋の組み立てが進んでいます。

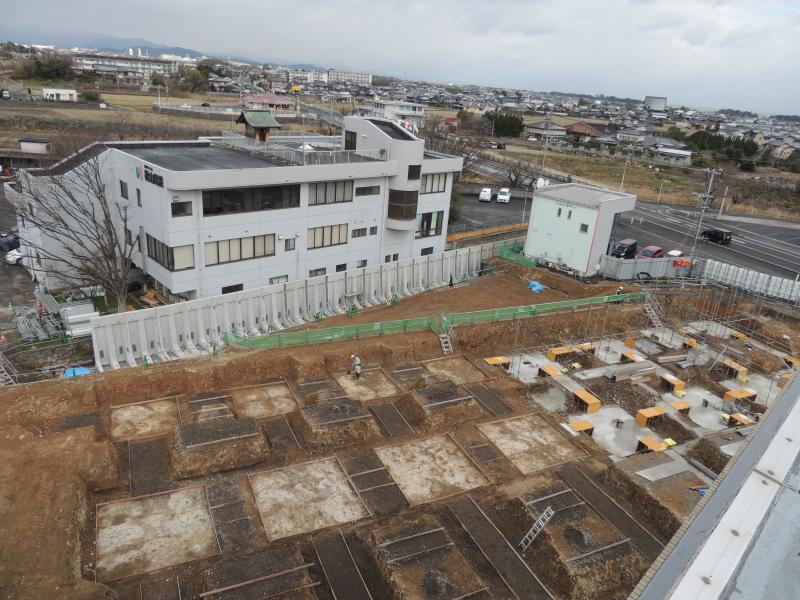

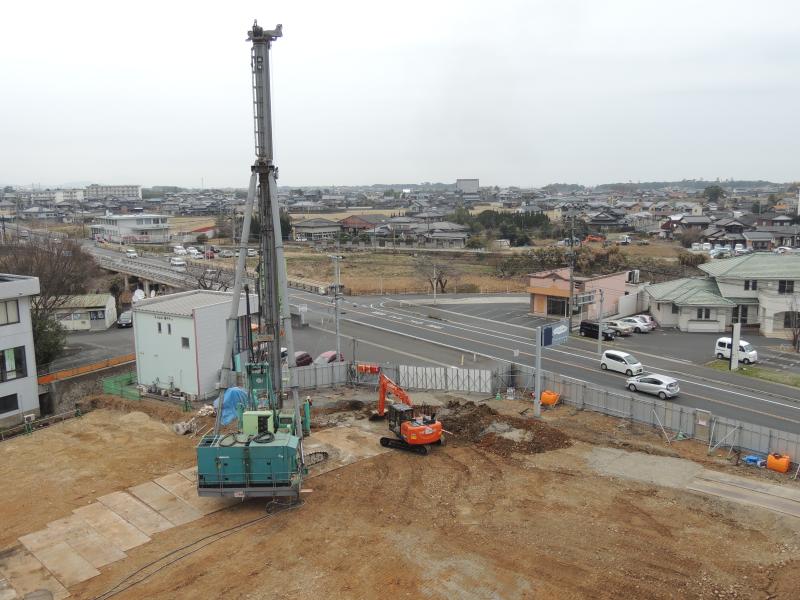

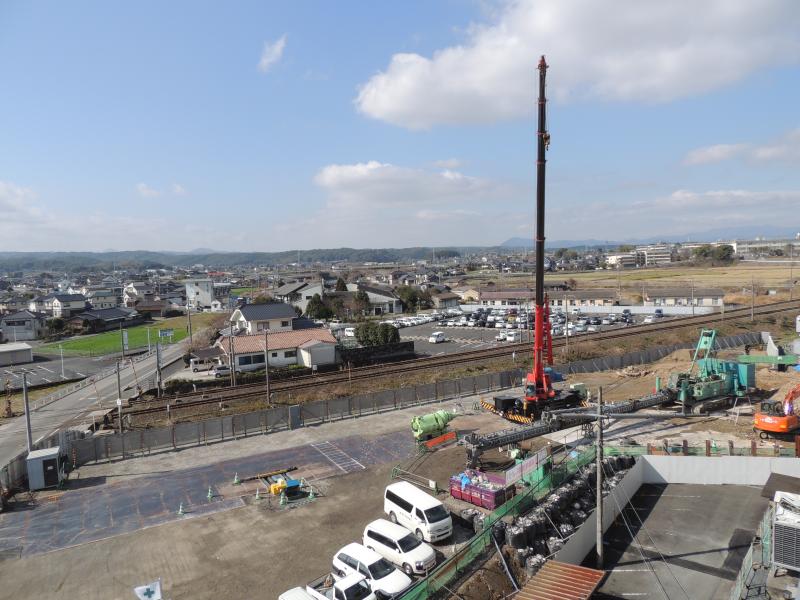

令和2年2月18日

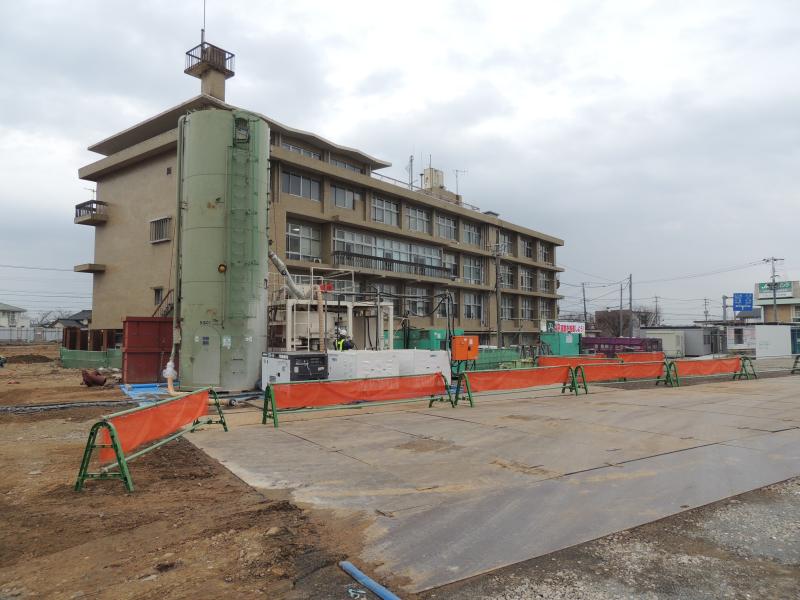

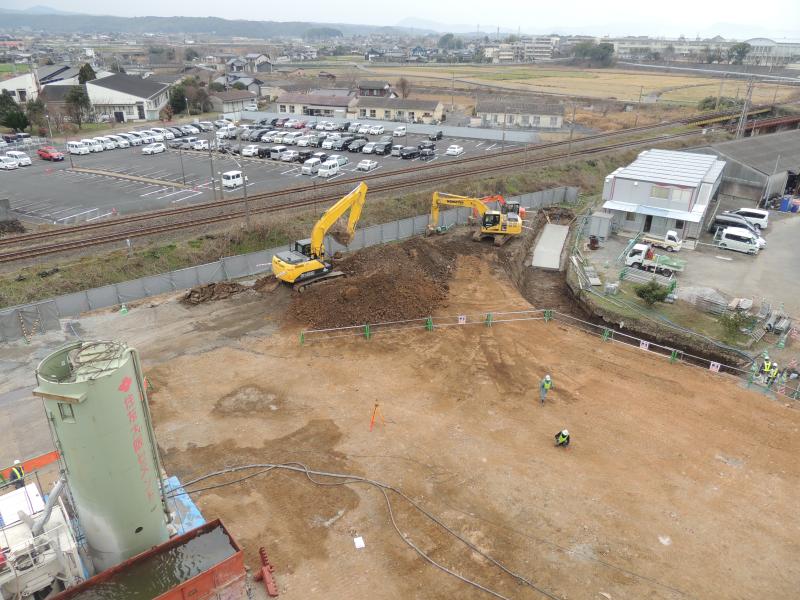

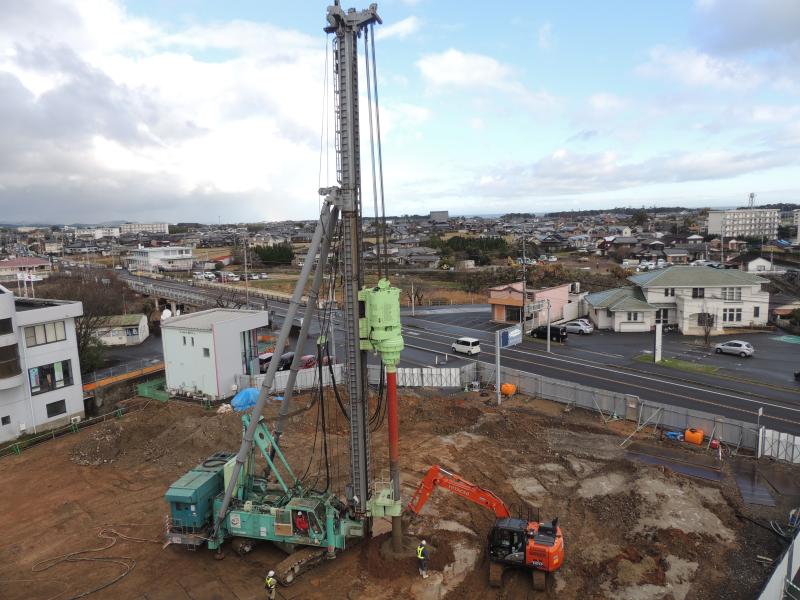

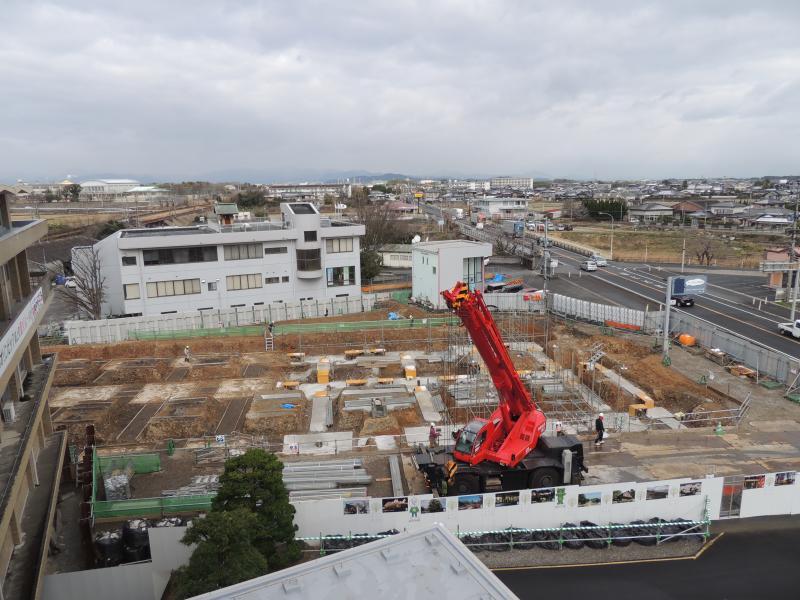

基礎工事が進んでいます。
令和2年2月13日
基礎工事を進めています。

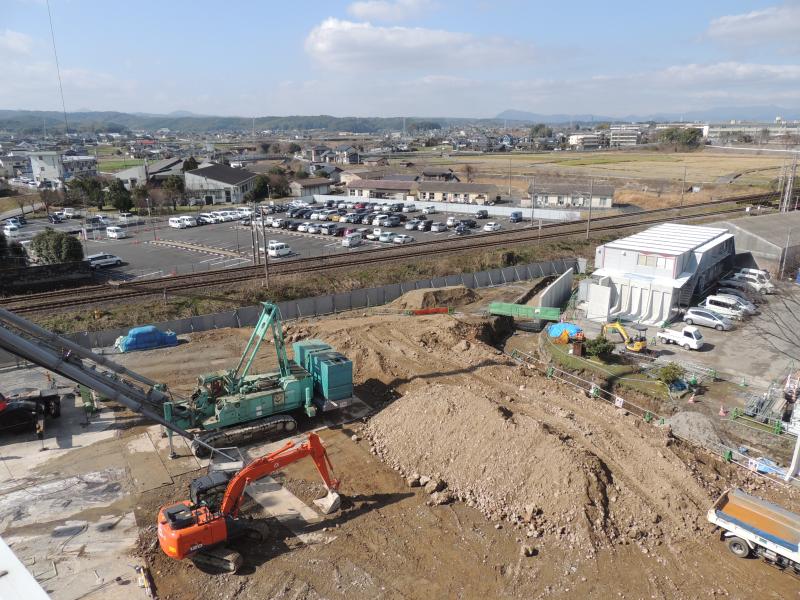

令和2年1月28日

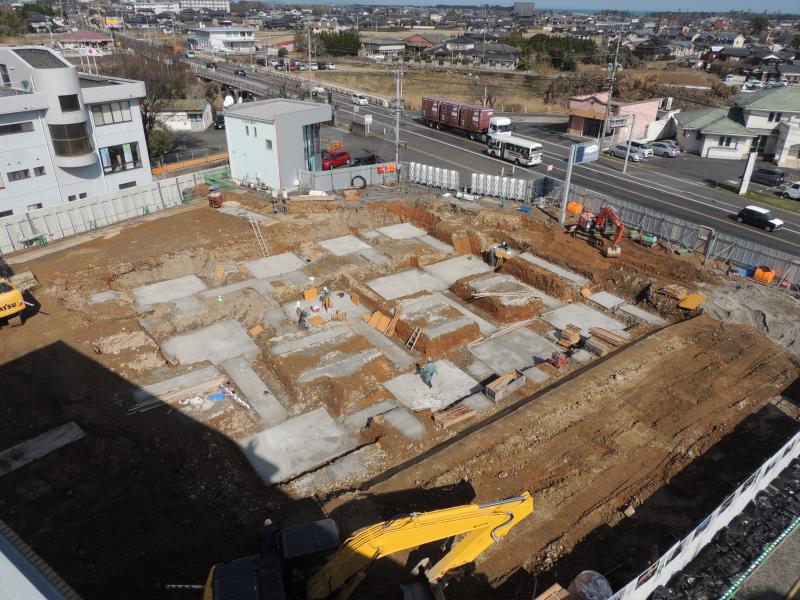

基礎工事が進んでいます。
令和2年1月22日
基礎工事を行っています。

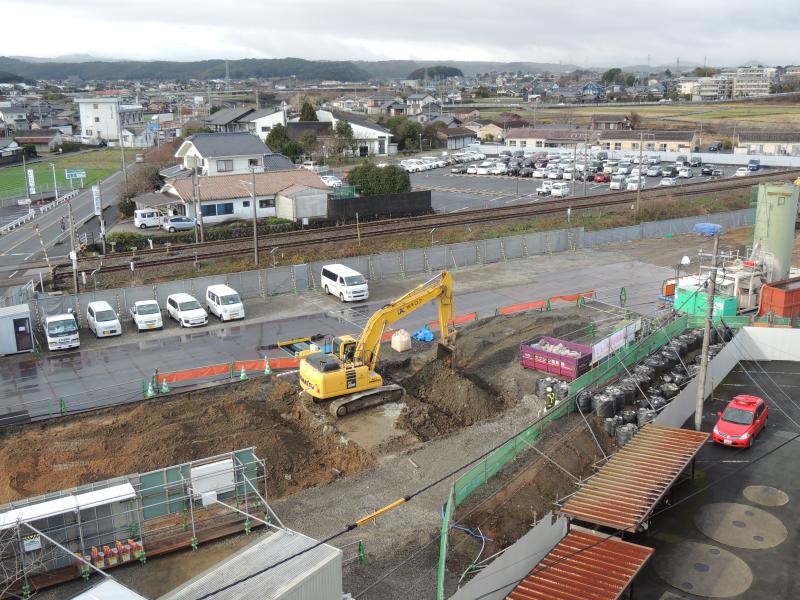

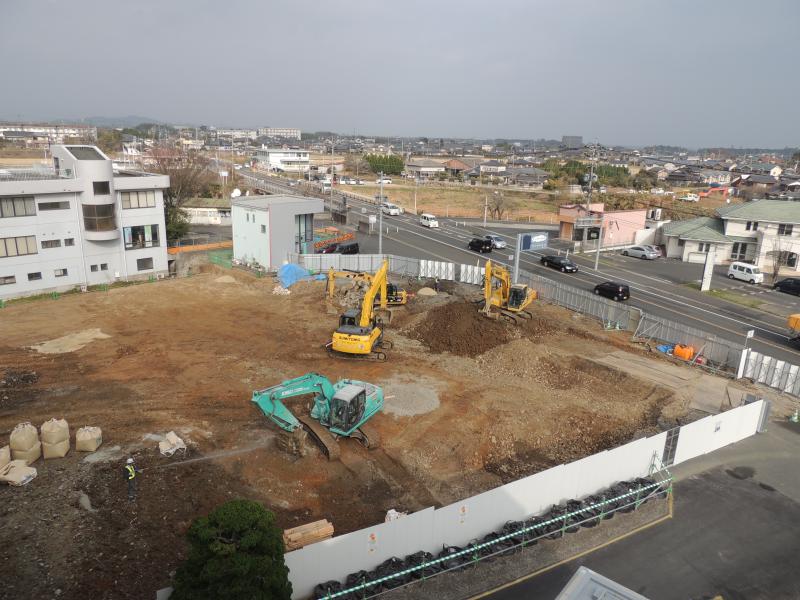

令和2年1月20日

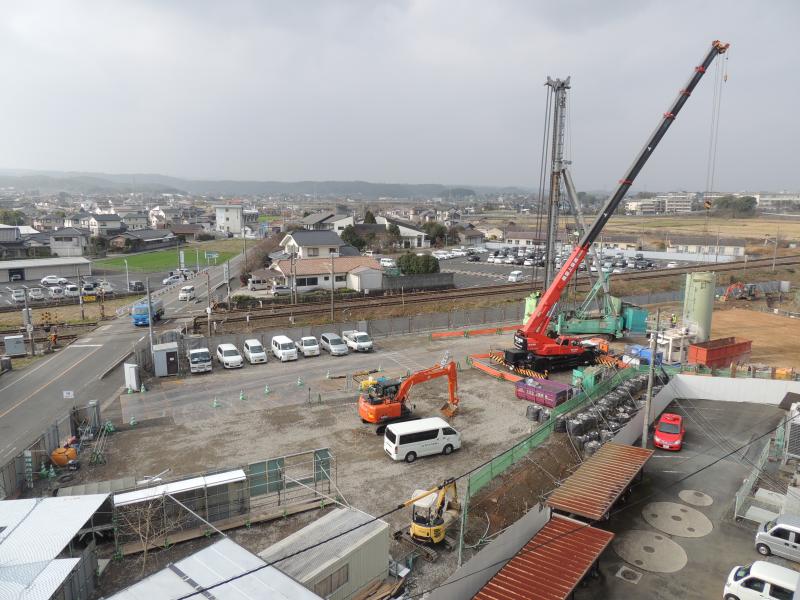

基礎工事が始まりました。
令和2年1月15日

新庁舎建設工事起工式が新庁舎建設地で行われました。
起工式には、工事関係者のほか、新川町長をはじめ、町議会議員、自治会長会会長など約60名が出席し、工事の安全を祈願しました。

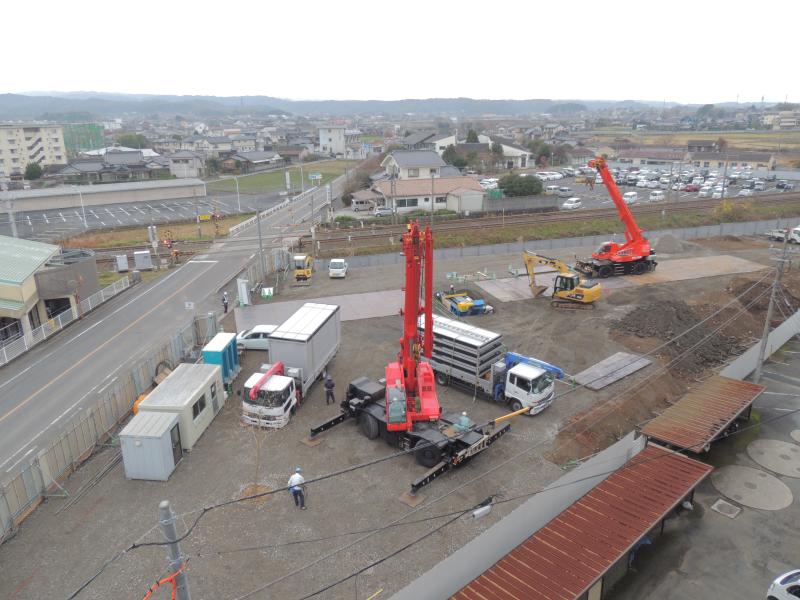

令和元年12月19日

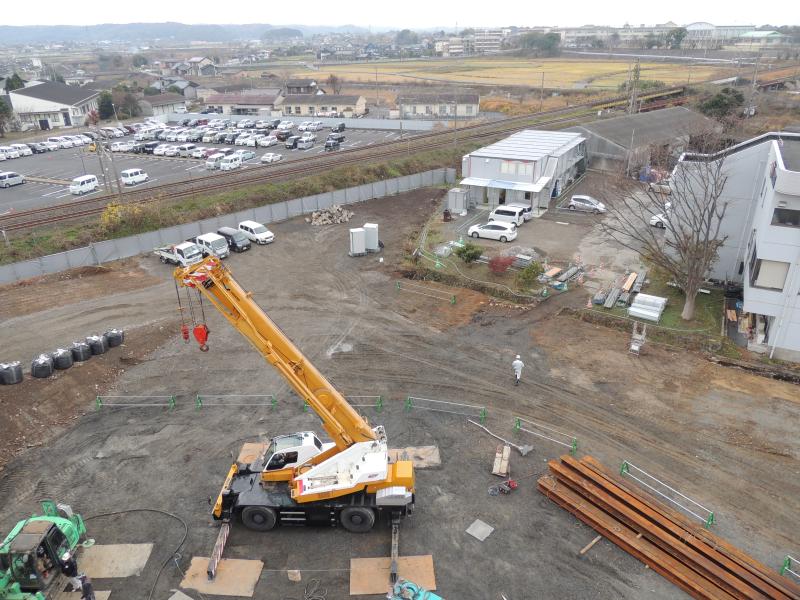

整地を行っています。

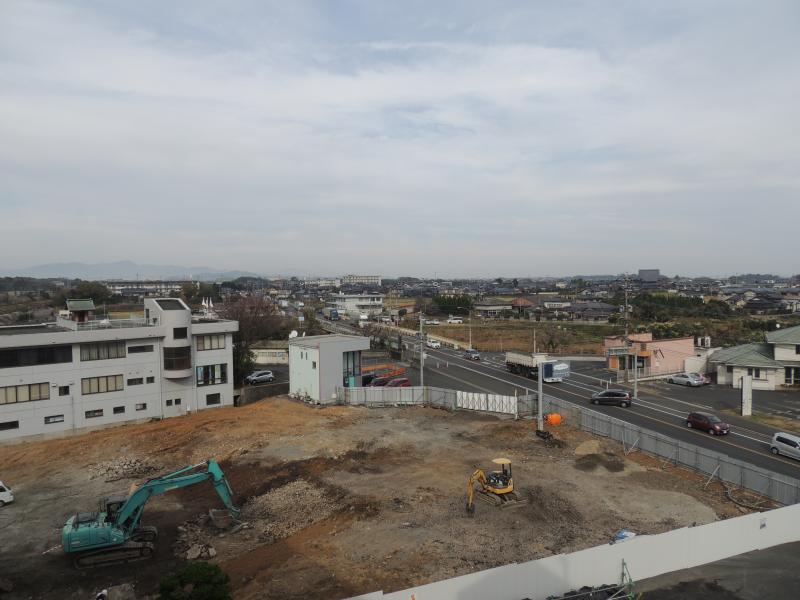

令和元年12月11日

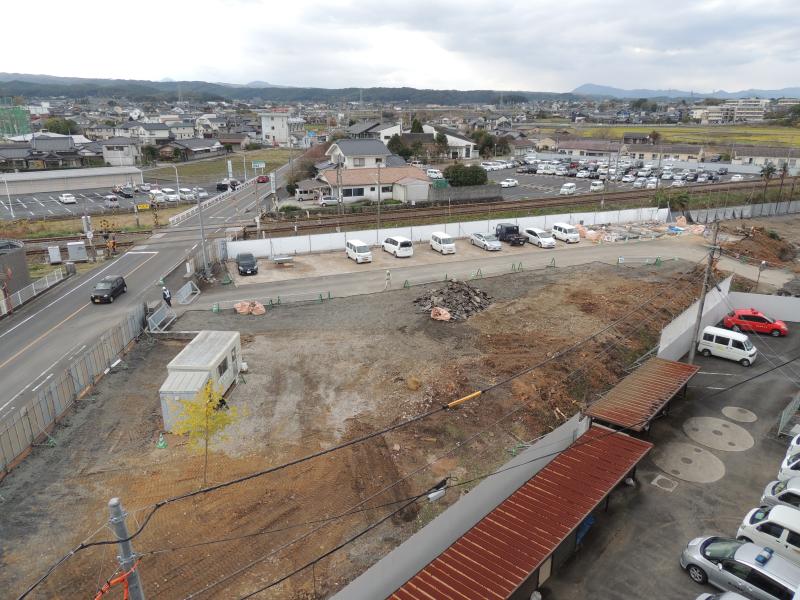

樹木も撤去されました。

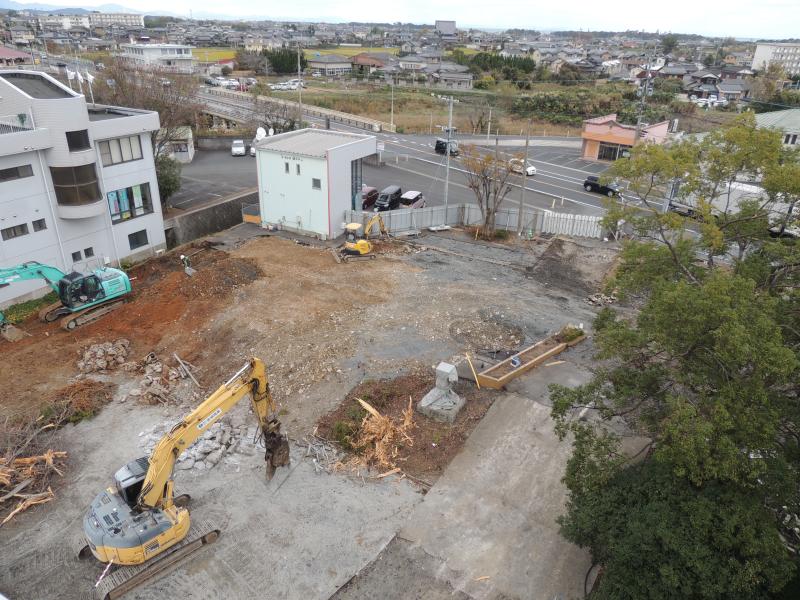

令和元年12月3日
樹木の撤去が進んでいます。

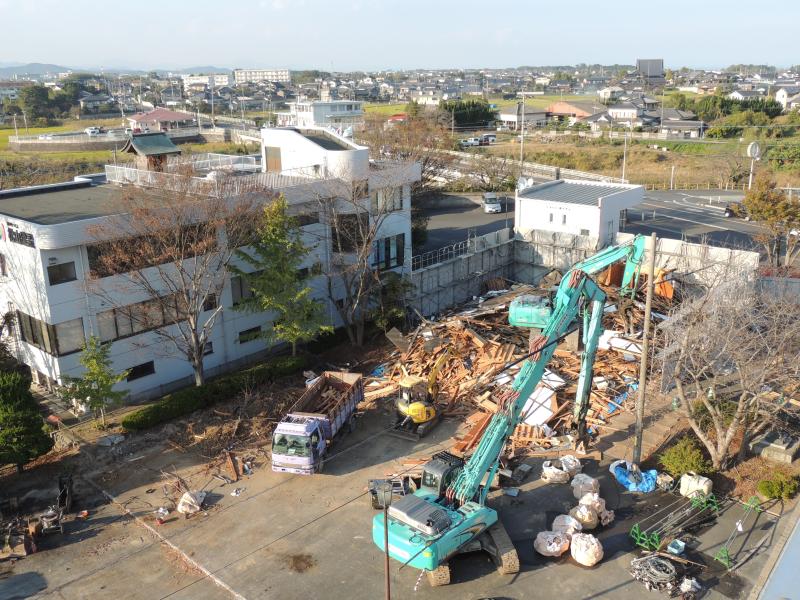

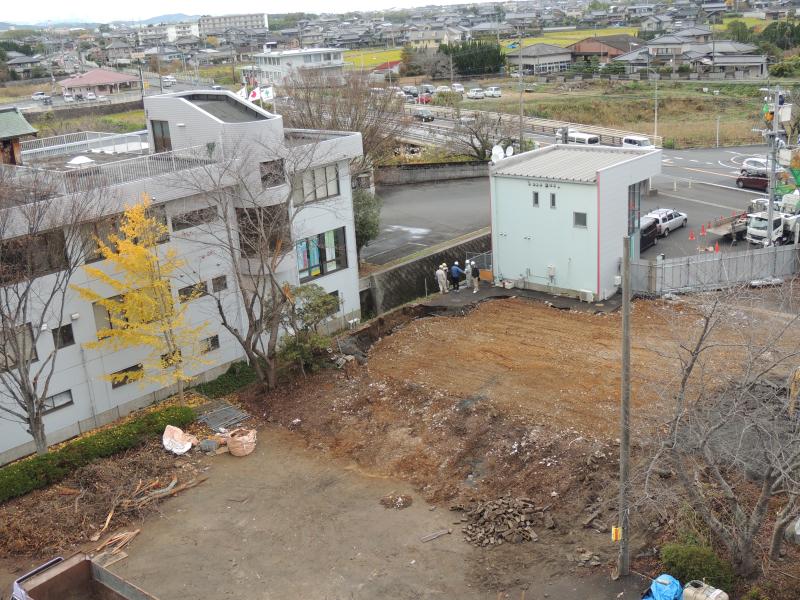

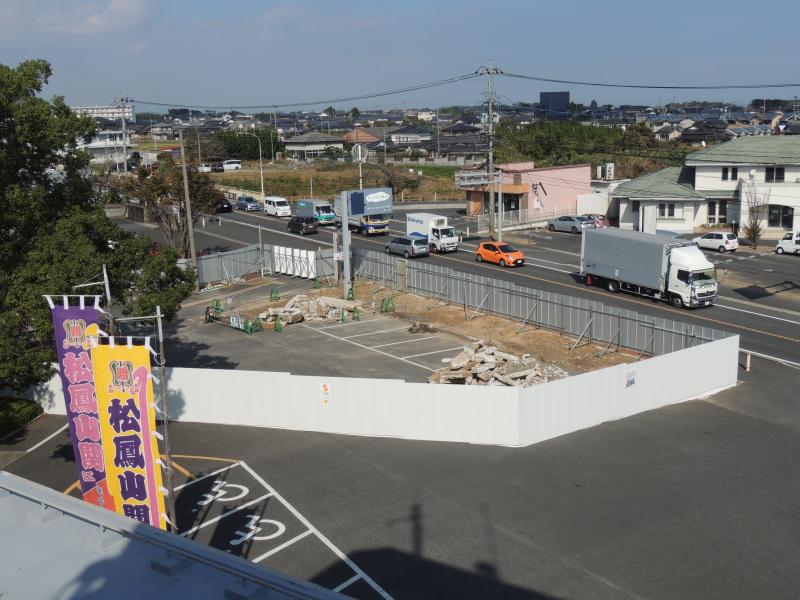

令和元年11月28日
樹木の撤去が始まりました。

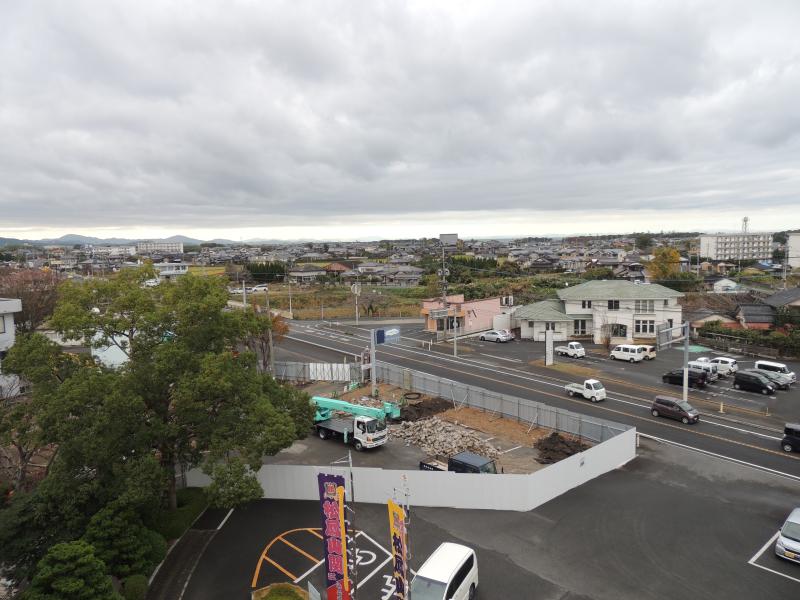

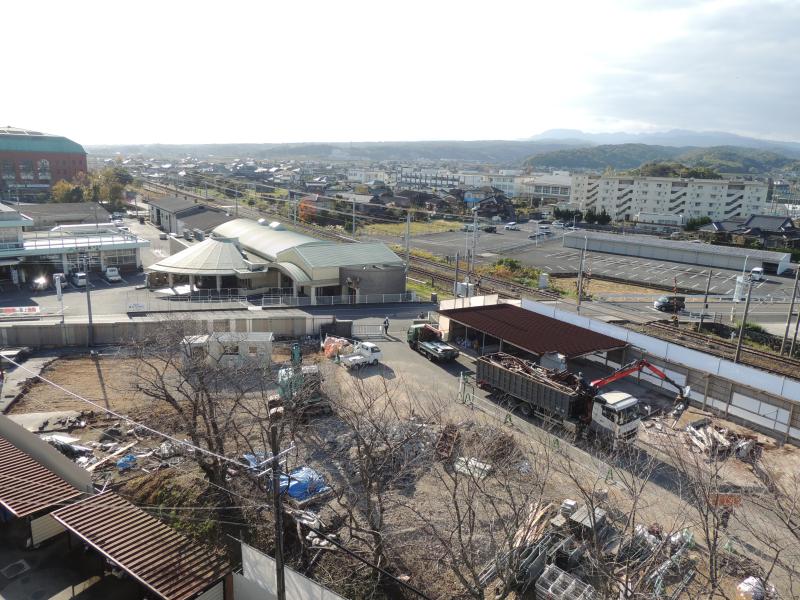

令和元年11月26日

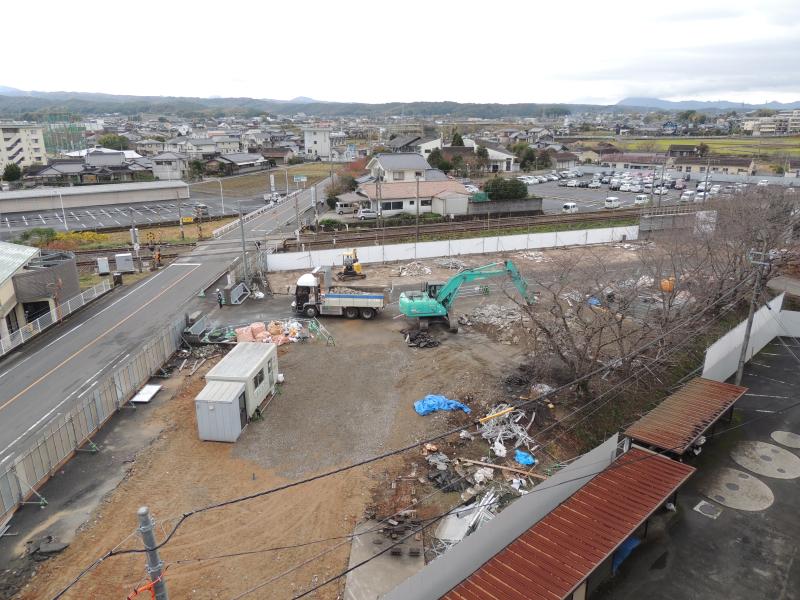

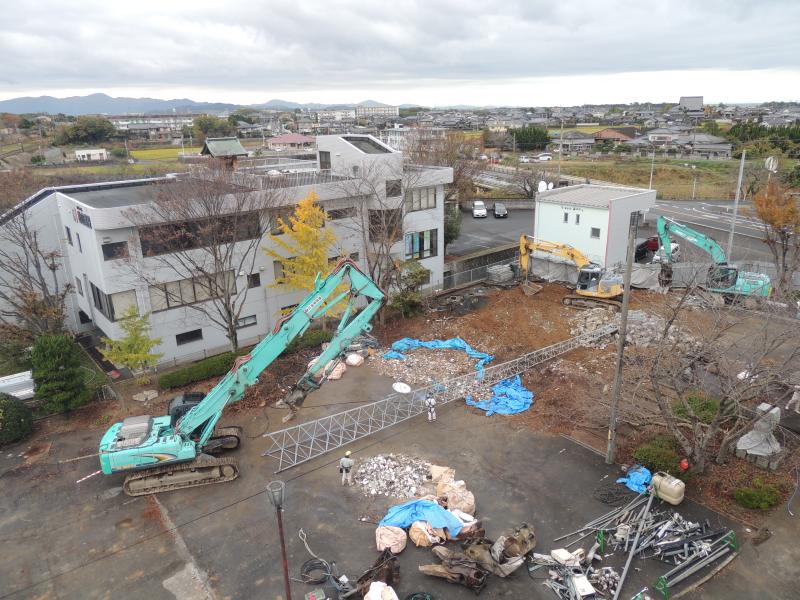

車庫も取り壊され、FMの電波塔の撤去工事が始まりました。

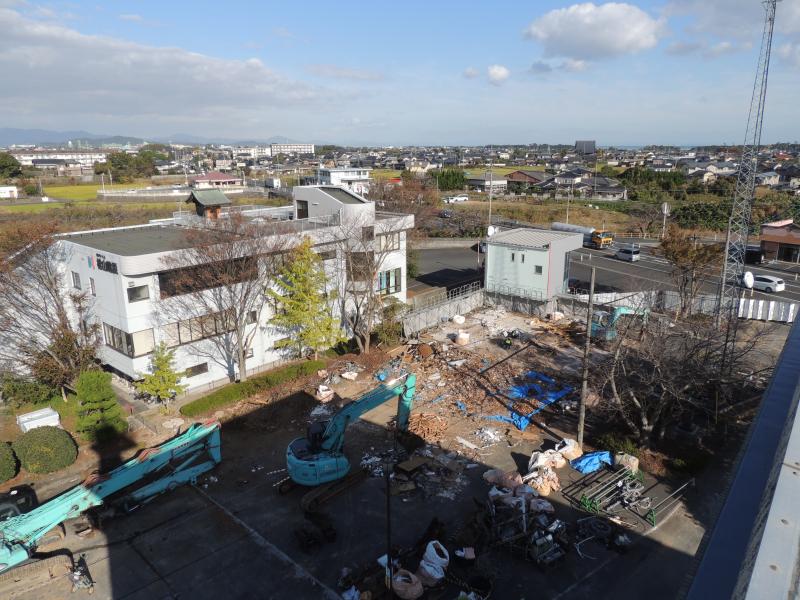

令和元年11月20日

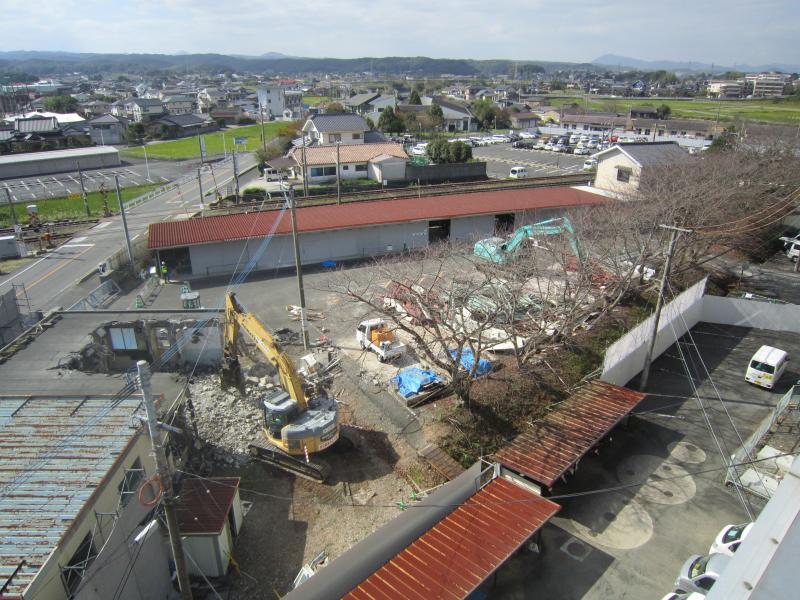

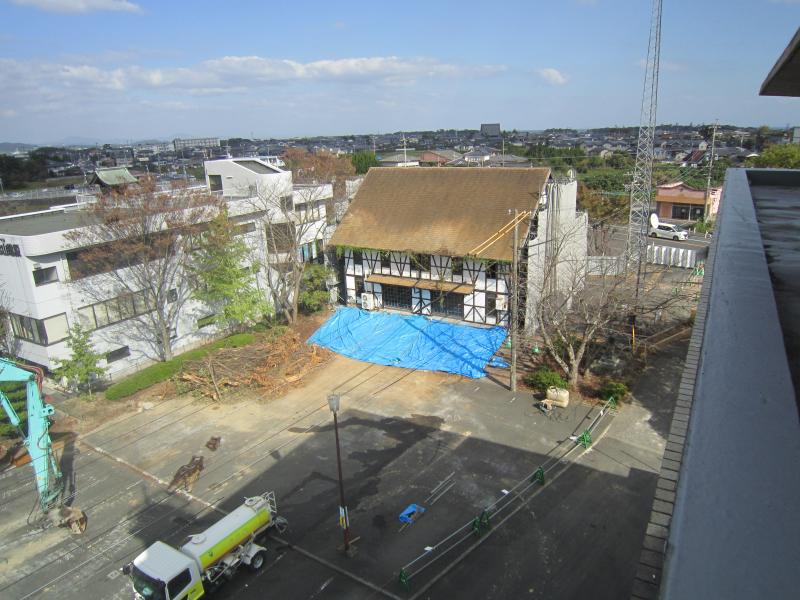

愛椎の館は取り壊され、車庫の解体工事が進んでいます。

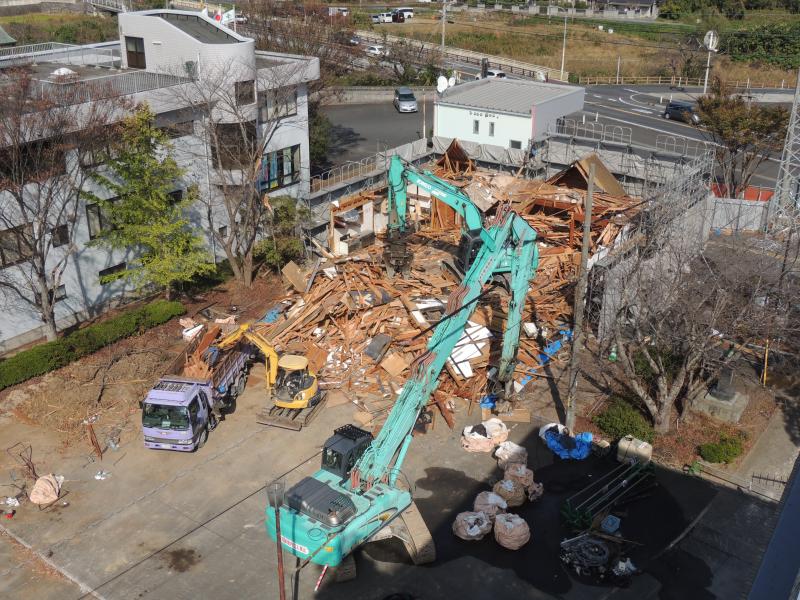

令和元年11月12日
着々と愛椎の館や車庫の解体工事が進んでいます。

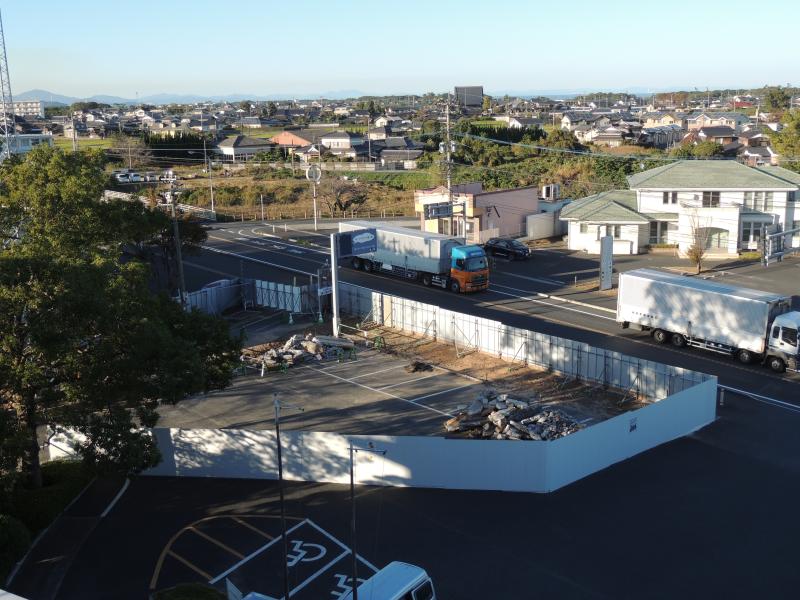

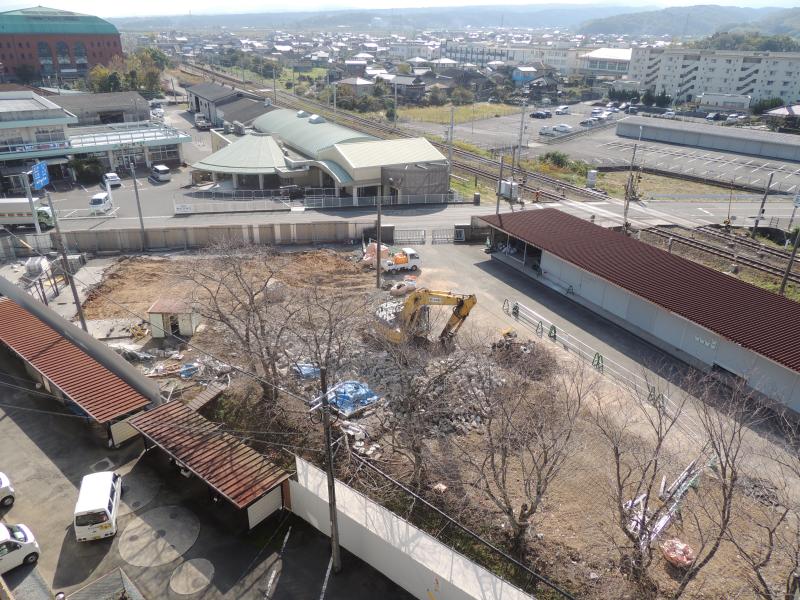

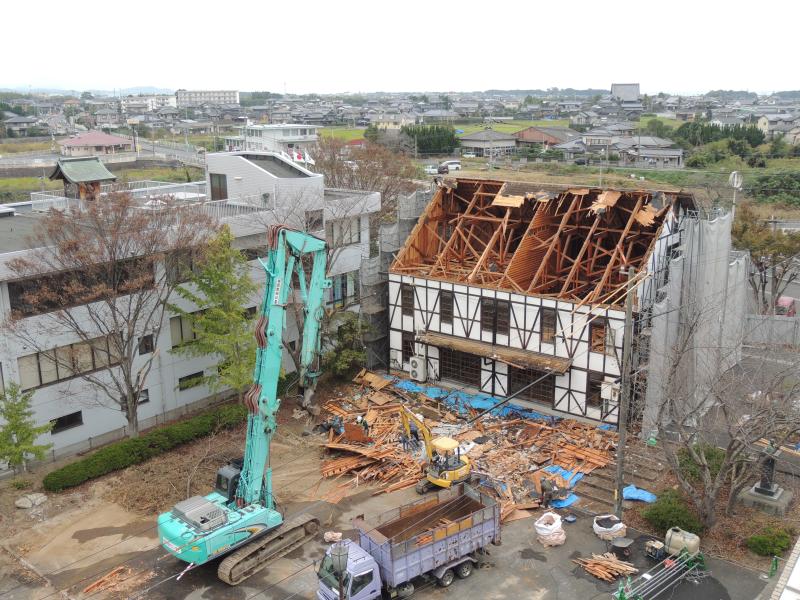

令和元年11月7日
愛椎の館や車庫の解体工事が進んでいます。

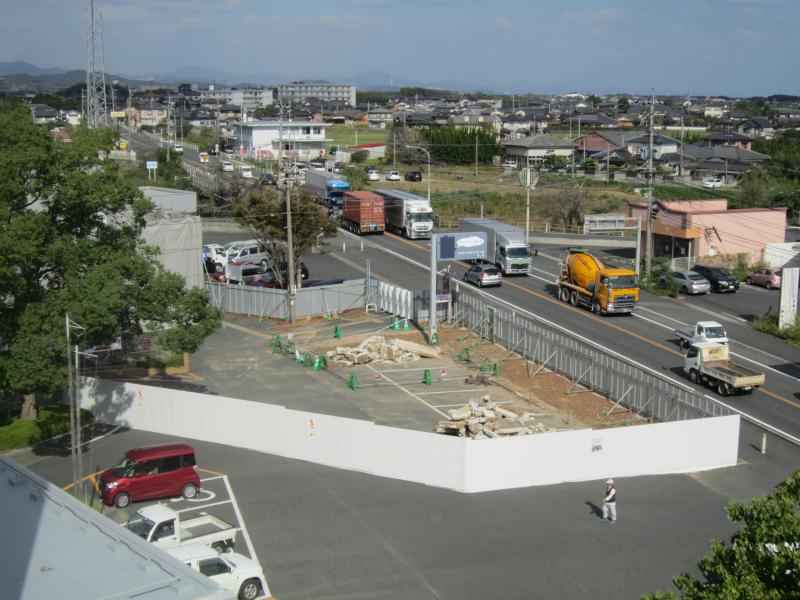

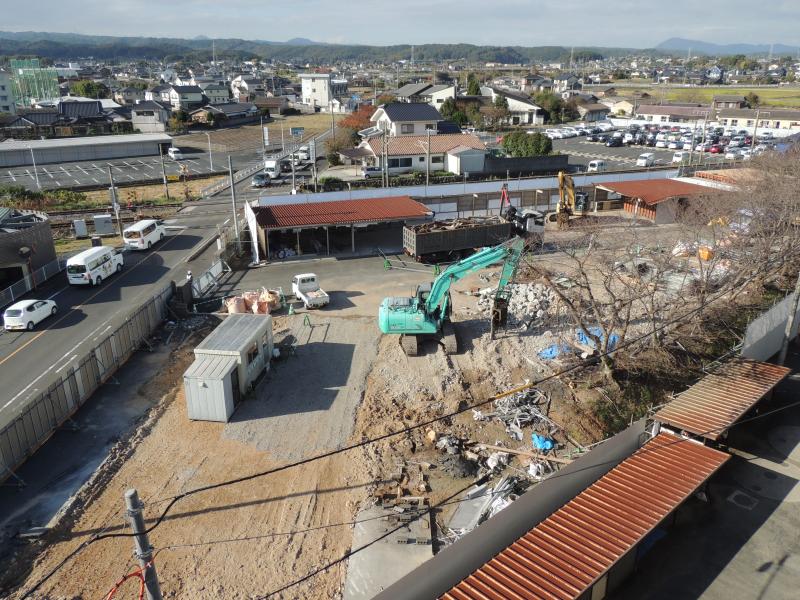

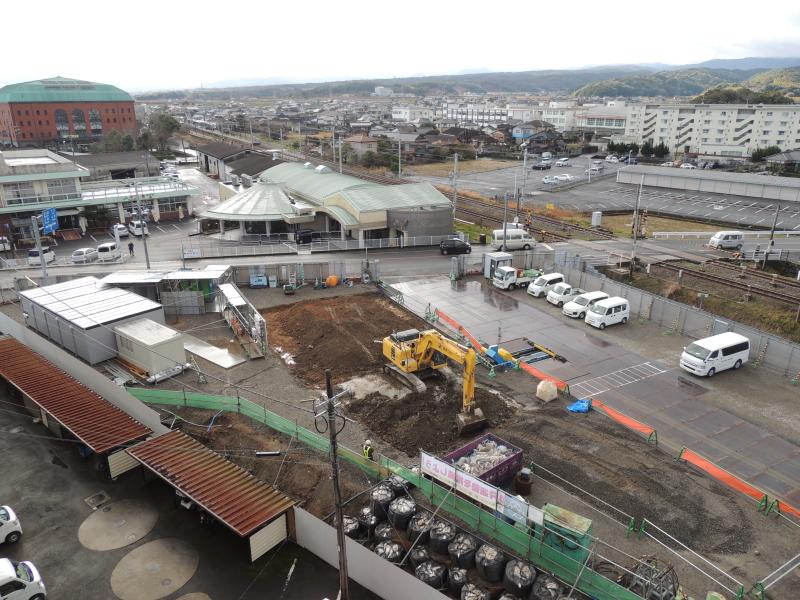

令和元年10月30日
車庫の解体工事が始まっています。

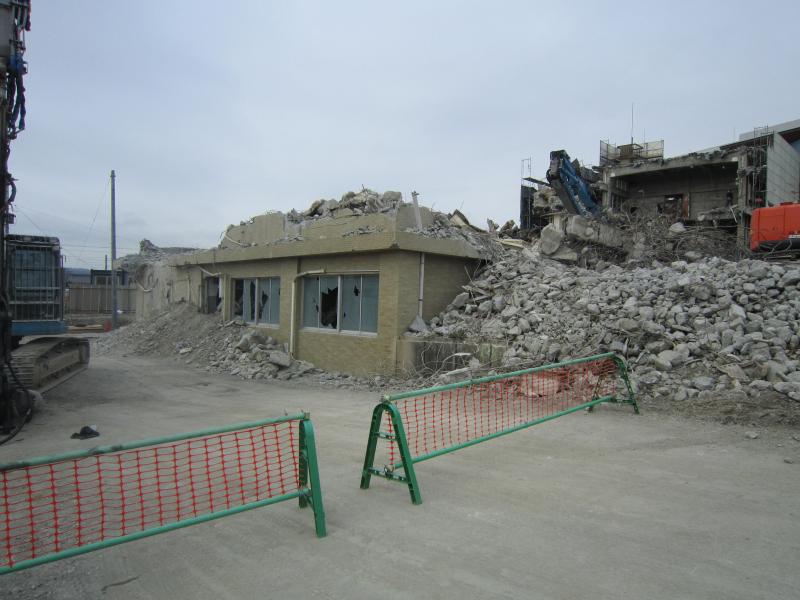

令和元年10月1日
解体工事が始まりました。
